2017年造價工程師《建設工程造價案例分析》考試時間定在10月22日14:00-18:00,歷時4個小時。大家務必記好考試時間,提前到達考場,同時,也一定要攜帶好文具及準考證、身份證等考試必備物品,大立教育在此預祝各位考生順利通關考試!
大立教育將在考后第一時間發布2017年造價工程師《建設工程造價案例分析》考試真題及答案,能夠讓你更加快速、精準的進行估分。提供權威名師直播解析2017年造價工程師各科目考試真題及答案(點擊了解真題直播解析詳情)。
2017年造價工程師《建設工程造價案例分析》考試真題及答案(網友版)
【答案】
1.價值工程中所述的“價值”是指作為某種產品(或作業)所具有的功能與獲得該功能的全部費用的比值。

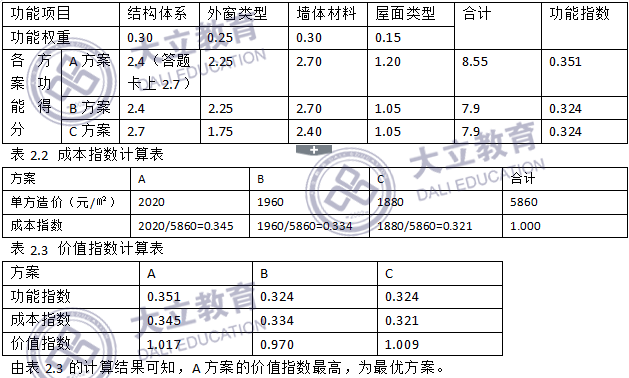

2.表2.1 功能指數計算表
3.A方案的年度壽命周期經濟成本:
78+{900×[(P/F,10%,10)+(P/F,10%,20)+(P/F,10%,30)+(P/F,10%,40)]}×(A/P,10%,50)+25000×2020/10000×(A/P,10%,50)
=78+[900×(0.386+0.149+0.057+0.022)]×1/9.915+5050×1/9.915
=643.063(萬元)
結論:A方案的壽命周期年費用最小,故選擇A方案為最佳設計方案。

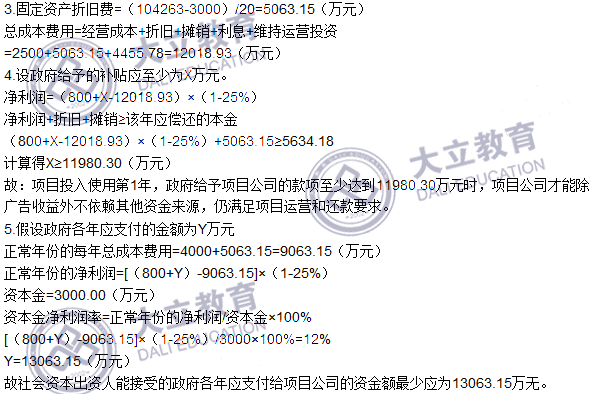

【答案】
1.(1)妥當。
(2)不妥。投標報價不得低于成本,但并不是企業的平均成本。
(3)妥當。
(4)不妥。因國家法律、法規、規章和政策發生變化影響合同價款的風險,發承包方應在合同中約定由發包人承擔。
(5)不妥。缺陷責任期最長為24個月,不是3年。
2.(1)投標人F在開標前1小時口頭告知招標人不妥。
理由:投標人F在開標前撤回投標文件,應書面通知招標人。
(2)要求招標人3日內退還其投標保證金不妥。
理由:招標人應在與中標人簽訂合同后的5日內向所有投標人退還投標保證金。

3.(1)針對投標人B的報價,評標委員會應做廢標處理。
理由:投標人B的投標報價中,暫列金額、材料暫估價沒有按照招標文件的要求填寫,未在實質上響應招標文件,故應作為廢標處理。
(2)針對投標人E的報價,評標委員會應做廢標處理。
理由:投標人E的混凝土梁的報價中,單價與總價不符,以單價為準修正總價,則混凝土梁的總700x520=364(萬元)。則投標人E經修正后的報價=3542+(36.4-3.64)=3574.76萬元,高于招標控制價3568萬元,故應做廢標處理。
4.有效投標共3家單位:投標人A、投標人C和投標人D。
有效報價算數平均數=(3489+3358+3209)/3=3352(萬元)
A投標人得分=60-(3489-3352)/3352×200=51.83(分)
C投標人得分=60-(3358-3352)/3352×200=59.64(分)
D投標人得分=60-(3352-3209)/3352×100=55.73(分)
【答案】

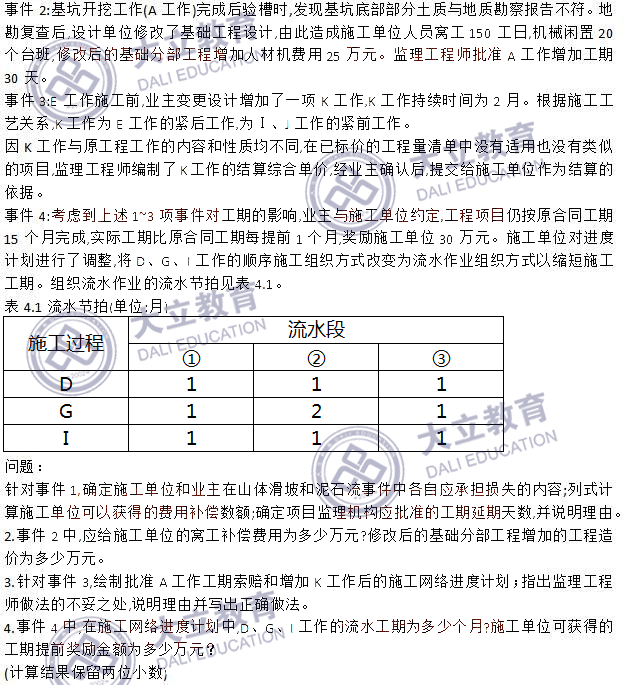

1.(1)承包商應承擔損失:季節性大雨造成施工單位人員窩工180工日,機械閑置60個臺班;體滑坡和泥石流事件造成施工機械損失8萬元,施工辦公設施損失3萬元,施工人員受傷損失2萬。
發包商應承擔損失:山體滑坡和泥石流事件使A工作停工30天,施工待用材料損失24萬元,基坑圍護支撐結構損失30萬元。修復工作發生人材機費用共21萬元。
(2)施工單位可以獲得的費用補償數額=24+30+21=75(萬元)
(3)項目監理機構應批準的工期證期天數為30天。
理由:遇到了持續10天的季節性大雨屬于有經驗的承包商可以預項見的,不可索賠。山體滑坡和泥石流屬于不可抗力,因發生不可抗力事件導致工期延誤的,工期相應順延。
2.應紿施工單位的窩工補償費用=(150×50+20×1500×60%)x(1+4%)x(1+11%).=29437.20(萬元)。
修改后的基礎分部工程增加的工程造價=25×(1+10%)×(1+6%)x(1+25%)x(1+4%)x(1+11%)=42.06(萬元)
3.
監理工程師編制了K工作的結算綜合單價不妥當。已標價工程量清單中沒有適用也沒有類似于變更工程項目的,由承包人根據變更工程資料、計量規則和計價力法、工程造價管理機構發布的信息(參考)價格和承包人報價浮動率,提出變更工程項目的單價或總價,報監理工程師審核,審核通過后上報發包人確認調整。

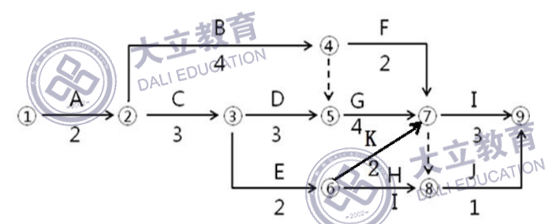

4.采用累加數列求大差,D、G、I工作的流水工期為6個月。
實際工期=2月+1月+10天+1月+3月+6月(D、G、I)=13月+10天。
獎勵工期1個月20天。
施工單位可獲得的工期提前獎勵金額為50萬元。
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 1000元 |
直播/網課 3980元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 模考解析 |
內部配套講義 全真??季?br />歷年真題集 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 1200元 |
||||
案例分析 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 2000元 |
直播/網課 7800元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 深度精講 沖刺串講 ??冀馕?/td> | 內部配套講義 全真??季?br />歷年真題集 點睛資料 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 2200元 |
||||
案例分析 |
科目 | 退費價格 | 不退費價格 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
土建案例(五天) | 12800元 | 8800元 | 金鉆套餐班網絡課程及服務 全天封閉面授 魔鬼深度點題 仿真解析攻克 案例專項訓練 重點干貨提煉 答題技巧提升 |
精編學案 一本通 考前密卷 章節精華題 大立智能題庫 |
立即報名 | 安裝案例(四天) | 12800元 | 8800元 |
