2021年一級建造師項目管理考試真題及答案解析(校驗完整版)

發布時間:2021-09-12 12:56:10來源:大立教育點擊數:

2025年一級建造師報考條件審核查詢

專業: 手機號碼: 立即查詢
導讀:
  對于參加2021一級建造師考試的考生們而言,考后最關注的問題莫過于考試成績了。為方便考生及時了解自己的考試情況,做好進一步的工作或?qū)W習安排,大立教育將在一建考試結束后第一時間整理真題答案的最新信息,供大家參考。歸納總結完2021年一級建造師項目管理真題答案后,大立教育講師將于9月13日19:00-21:00進行一建項目管理真題答案解析直播,>>直播入口 ,敬請廣大考友考后積極關注。

  對于參加2021一級建造師考試的考生們而言,考后最關注的問題莫過于考試成績了。為方便考生及時了解自己的考試情況,做好進一步的工作或?qū)W習安排,大立教育將在一建考試結束后第一時間整理真題答案的最新信息,供大家參考。歸納總結完2021年一級建造師項目管理真題答案后,大立教育講師將于9月13日19:00-21:00進行一建項目管理真題答案解析直播,>>直播入口 ,敬請廣大考友考后積極關注。


  現在要推薦給大家的是文字版2021一級建造師《項目管理》考試真題及答案,希望對考生估分有所幫助。


  《建設工程項目管理》


  一、單項選擇題(共 70題,每題 1分,每題的備選項中,只有一個最正確或最符合題意。選對每題得1分,沒選或錯選均不得分)。


  1.安全生產管理預警體系運行中“找出諸多致災因素中危險性最高、危險程度最嚴重的主要因素,并對其成因進行分析”屬于( )環節的工作。

  A.診斷

  B.監測

  C.識別

  D.評價


  【參考答案】A

  【考點來源】1Z205022 安全生產管理預警體系的建立和運行

  【解析】診斷是對已被識別的各種事故現象,進行成因過程的分析和發展趨勢預測。診斷的主要任務是在諸多致災因素中找出危險性最高、危險程度最嚴重的主要因素,并對其成因進行分析,對發展過程及可能的發展趨勢進行準確定量的描述。診斷的工具是企業特性和行業安全生產共性相統一的評價指標體系。


  2.在進度控制中,缺乏動態控制觀念的表現是( )。

  A.同一項目不同進度計劃之間的關聯性不夠

  B.不重視進度計劃的比選

  C.不重視進度計劃的調整

  D.不注意分析影響進度的風險


  【參考答案】C

  【考點來源】1Z203042 項目進度控制的管理措施

  【解析】建設工程項目進度控制在管理觀念方面存在的主要問題是:

  (1)缺乏進度計劃系統的觀念--分別編制各種獨立而互不聯系的計劃,形成不了計劃系統。

  (2)缺乏動態控制的觀念--只重視計劃的編制,而不重視及時地進行計劃的動態調整。

  (3)缺乏進度計劃多方案比較和選優的觀念--合理的進度計劃應體現資源的合理使用、工作面的合理安排、 有利于提高建設質量、有利于文明施工和有利于合理地縮短建設周期。


  3.關于固定單價合同的說法,正確的是( )。

  A.當通貨膨脹達到一定水平時,可對單價進行調整

  B.當國家政策發生變化時,可對單價進行調整

  C.當實際工程量發生較大變化時,可對單價進行調整

  D.無論發生哪些影響價格的因素都不對單價進行調整


  【參考答案】D

  【考點來源】1Z206031 單價合同

  【解析】固定單價合同條件下,無論發生哪些影響價格的因素都不對單價進行調整,因而對承包商而言就存 在一定的風險。當采用變動單價合同時,同雙方可以約定一個估計的工程量,當實際工程量發生較大變化時 可以對單價進行調整,同時還應該約定如何對單價進行調整;當然也可以約定,當通貨膨脹達到一定水平或者 國家政策發生變化時,可以對哪些工程內容的單價進行調整以及如何調整等。因此,承包商的風險就相對較 小。固定單價合同適用于工期較短、工程量變化幅度不會太大的項目。


  4.某分項工程某月計劃工程量為3200㎡,計劃單價為15元/㎡,月末核定實際完成工程量為2800㎡,實際單 價為20元/㎡。則該分項工程的已完工作預算費用(BCWP)是( )元。

  A.48000

  B.42000

  C.56000

  D.64000


  【參考答案】B

  【考點來源】1Z202032 成本控制的方法

  【解析】已完工作預算費用(BCWP)=已完成工作量×預算單價=2800×15=42000元


  5.與單價合同相比較,總價合同的特點是( )。

  A.發包人的協調工作量大

  B.發包人可以縮短招標準備時間

  C.承包人的風險較小

  D.在施工進度上能調動承包人的積極性


  【參考答案】D

  【考點來源】1Z206032 總價合同

  【解析】總價合同的特點是:

  (1)發包單位可以在報價競爭狀態下確定項目的總造價,可以較早確定或者預測工程成本。

  (2)業主的風險較小,承包人將承擔較多的風險。

  (3)評標時易于迅速確定最低報價的投標人。

  (4)在施工進度上能極大地調動承包人的積極性。

  (5)發包單位能更容易、更有把握地對項目進行控制。

  (6)必須完整而明確地規定承包人的工作。

  (7)必須將設計和施工方面的變化控制在最小限度內。


  6.在領取施工許可證或者開工報告前,按照國家有關規定辦理工程質量監督手續的是( )。

  A.設計方

  B.業主方

  C.施工方

  D.監理方


  【參考答案】B

  【考點來源】1Z204072政府對工程項目質量監督的內容與實施

  【解析】在工程項目開工前,監督機構受理建設單位有關建設工程質量監督的申報手續,并對建設單位提供的關文件進行審查,審查合格簽發有關質量監督文件。工程質量監督手續可以與施工許可證或者開工報告合并辦理。無論是采用開工許可證還是開工報告,辦理工程質量監督手續的均是由建設單位辦理,也就是業主方辦理。


  7.根據安全生產教育培訓制度,新上崗的施工企業從業人員,崗前培訓時間的最少學時是(  )。

  A.12

  B.36

  C.48

  D.24


  【參考答案】D

  【考點來源】1Z205021 安全生產管理制度

  【解析】企業新員工上崗前必須進行三級安全教育,企業新員工須按規定通過三級安全教育和實際操作訓練,并經考核合格后方可上崗。企業新上崗的從業人員,崗前培訓時間不得少于24學時。


  8.在工程項目質量監督的“雙隨機、一公開”方法中,“雙隨機”是指( )。

  A.隨機確定檢查時間、隨機抽取檢查對象

  B.隨機選派監督檢查人員、隨機確定檢查時間

  C.隨機抽取檢查對象、隨機選派監督檢查人員

  D.隨機選派監督檢查人員、隨機確定抽檢部位


  【參考答案】C

  【考點來源】1Z204072 政府對工程項目質量監督的內容與實施

  【解析】日常檢查和抽查抽測相結合,采取"雙隨機、一公開"(隨機抽取檢查對象,隨機選派監督檢查人員, 及時公開檢查情況和查處結果)的檢查方式和"互聯網-監管"的模式。


  9.施工質量事故的調查處理程序包括:①事故調查;②事故原因分析;③事故處理;④事故處理的鑒定驗收;⑤制定事故處理的技術方案。正確的程序是( )。

  A.①-②-③-④-⑤

  B.②-①-③-④-⑤

  C.④-②-⑤-①-③

  D.①-②-⑤-③-④


  【考點來源】1Z204053 施工質量問題和質量事故的處理

  【解析】事故報告→事故調查→事故的原因分析→制定事故處理的技術方案→事故處理→事故處理的鑒定驗 收→提交事故處理報告。


  10.下列合同實施偏差的調整措施中,屬于組織措施的是( )。

  A.變更技術方案

  B.調整工作流程

  C.增加投入

  D.簽訂附加協議


  【參考答案】B

  【考點來源】1Z206053 施王合同實施控制

  【解析】根據合同實施偏差分析的結果,承包商應該采取相應的調整措施,調整措施可以分為:

  (1)組織措施,如增加人員投入,調整人員安排,調整工作流程和工作計劃等。

  (2)技術措施,如變更技術方案,采用新的高效率的施工方案等。

  (3)經濟措施,如增加投入,采取經濟激勵措施等。

  (4)合同措施,如進行合同變更,簽訂附加協議,采取索賠手段等。


  11.關于施工預算和施工圖預算的說法,正確的是( )。

  A.施工預算的編制以預算定額為主要依據

  B.施工圖預算的編制以施工定額為主要依據

  C.施工圖預算只適用于建設單位,而不適用于施工單位

  D.施工預算是施工企業內部管理用的一種文件,與建設單位無直接關系


  【參考答案】D

  【考點來源】1Z202021 成本計劃的類型

  【解析】兩算對比:




施工預算

施工圖預算

編制依據不同

施工定額

預算定額

適用范圍不同

施工企業內部用

既適用于建設單位,又適用于施工單位

發揮作用不同

施工企業組織生產

投標報價的依據


  12.某承包單位在施工中有針對性地制定和落實施工質量保證措施來降低質量事故發生概率,這一行為屬于 質量風險應對的( )策略。

  A.減輕

  B.規避

  C.轉移

  D.自留


  【參考答案】A

  【考點來源】1Z204013 項目質量風險分析和控制

  【解析】質量風險對策中的減輕是針對無法規避的質量風險,研究制定有效的應對方案,盡量把風險發生的 概率和損失量降到最低程度,從而降低風險量和風險等級。例如,在施工中有針對性地制定和落實有效的施 工質量保證措施和質量事故應急預案,可以降低質量事故發生的概率和減少事故損失量。


  13.繪制時間-成本累積曲線的步驟中,緊接“計算規定時間t計劃累計支出的成本額”之后的工作是( )。

  A.在時標網絡圖上,按時間編制成本支出計劃

  B.確定工程項目進度計劃,編制進度計劃的橫道圖

  C.繪制S形曲線

  D.計算單位時間的成本


  【參考答案】C

  【考點來源】1Z202025 按工程實施階段編制成本計劃的方法

  【解析】時間-成本累積曲線的繪制步驟如下:

  (1)確定工程項目進度計劃,編制進度計劃的橫道圖。

  (2)根據每單位時間內完成的實物工程量或投入的人力、物力和財力,計算單位時間(月或旬)的成本,在時 標網絡圖上按時間編制成本支出計劃。

  (3)計算規定時間t計劃累計支出的成本額。

  (4)按各規定時間的Qt值,繪制S形曲線。


  14.某施工單位于2020年6月為訂立某項目建造合同共發生差旅費、投標費50萬元,該項目于2021年6月完成,工程完工時共發生人工費700萬元,差旅費5萬元,項目管理人員工資98萬元,材料采購及保管費15萬元。根據《財政部關于印發<企業產品成本核算制度(試行)》的通知》,應計入直接費用的是( )萬元。

  A.770

  B.765

  C.798

  D.813


  【參考答案】B

  【考點來源】1Z202041 成本核算的原則、依據、范圍和程序

  【解析】直接費用包括:(1)耗用的材料費用;(2)耗用的人工費用;(3)耗用的機械使用費;(4)其他直接費用,指其他可以直接計入合同成本的費用。本題 中,直接費用=50+700+15=765萬元。


  15.根據工傷保險和社會保險相關法律規定,由建筑施工企業自主決定是否投保的險種是(  )。

  A.意外傷害保險

  B.養老保險

  C.醫療保險

  D.失業保險


  【參考答案】A

  【考點來源】1Z205021 安全生產管理制度

  【解析】修正后的《中華人民共和國建筑法》與修訂后的《社會保險法》和《工傷保險條例》等法律法規的規定保持一致,明確了建筑施工企業作為用人單位,為職工參加工傷保險并交納工傷保險費是其應盡的法定義務,但為從事危險作業的職工投保意外傷害險并非強制性規定,是否投保意外傷害險由建筑施工企業自主決定。


  16.下列工程總承包合同義務中,屬于承包人義務的是( )。

  A.辦理施工許可證

  B.負責組織設計階段審查會議,并承擔會議費用

  C.提供與施工有關的現場障礙資料

  D.按照行業工程建設標準規范規定的設計深度開展工程設計


  【參考答案】D

  【考點來源】1Z206025 工程總成包合同的內容

  【解析】承包人有義務按照發包人提供的項目基礎資料、現場障礙資料和國家有關部門行業工程建設標準規范規定的設計深度開展工問設計,并對其設計的工藝技術和(或)建筑功能,及工程的安全、環境保護、職業健康的標準,設備材料的質量、工程質量和完成時間負責。


  17.某工作有兩個緊前工作,最早完成時間分別是第2天和第4天,該工作持續時間是5天,則其最早完成時間是第(  )天。

  A.9

  B.6

  C.7

  D.11


  【參考答案】A

  【考點來源】1Z203033 工程網絡計劃有關時間參數的計算

  【解析】max{2+4,4+5}=9


  18.下列分部分項工程中,應當組織專家論證、審查專項施工方案的是( )。

  A.起重吊裝工程

  B.拆除工程

  C.爆炸工程

  D.地下暗挖工程


  【參考答案】D

  【考點來源】1Z205021 安全生產管理制度

  【解析】工程中涉及深基坑、地下暗挖工程、高大模板工程的專項施工方案,施工單位還應當組織專家進行論證、審查。


  19.關于網絡計劃中節點的說法正確的是( )。

  A.節點內可以用工作名稱代替編號

  B.節點在網絡計劃中只表示事件,即前后工作的交接點

  C.所有節點均既有向內又有向外的箭線

  D.所有節點編號不能重復


  【參考答案】D

  【考點來源】1Z203032 工程網絡計劃的編制方法

  【解析】A選項,雙代號網絡圖中,節點應用圓圈表示,并在圓圈內標注編號。

  B選項,節點是網絡圖中箭線之間的連接點。

  C選項,中間節點即網絡圖中既有內向箭線,又有外向箭線的節點。

  D選項,網絡圖節點的編號順序應從小到大,可不連續,但不允許重復。


  20.關于建筑施工企業勞動用工的說法,錯誤的( )。

  A.建筑施工企業應當按照相關規定辦理用工手續,不得使用零散工

  B.勞動合同應一式三份,雙方當事人各持一份,勞動者所在工地保留一份備查

  C.建筑施工企業與勞動者應當自試用期滿后,按照有關法規簽訂書面勞動合同

  D.每個工程項目中作業人員的有關情況應按相關規定如實填報


  【參考答案】C

  【考點來源】1Z201095 施工企業人力資源管理的任務

  【解析】近年來,各級政府主管部門陸續制定了許多有關建設工程勞動用工管理的規定,主要內容如下:

  (1)建筑施工企業應當按照相關規定辦理用工手續,不得使用零散工,不得允許未與企業簽訂勞動合同的勞動者在施工現場從事施工活動。

  (2)建筑施工企業與勞動者建立勞動關系,應當自用工之日起按照勞動合同法規的規定訂立書面勞動合同。勞動合同中必須明確規定勞動合同期限,工作內容,工資支付的標準、項目、周期和日期,勞動紀律,勞動保護和勞動條件以及違約責任。勞動合同應一式三份,雙方當事人各持一份,勞動者所在工地保留一份備查。

  (3)施工總承包企業和專業承包企業應當加強對勞務分包企業與勞動者簽訂勞動合同的監督,不得允許勞務分包企業使用未簽訂勞動合同的勞動者。建筑施工企業與勞動者建立勞動關系,應當自用工之日起按照勞動合同法規的規定訂立書面勞動合同。

  (4)建筑施工企業應當將每個工程項目中的施工管理、作業人員勞務檔案中有關情況在當?shù)亟ㄖI(yè)企業信息管理系統中按規定如實填報。人員發生變更的,應當在變更后7個工作日內,在建筑業企業信息管理系統中作相應變更。


  21.關于建設工程施工現場環境保護措施的說法,正確的是( )。

  A.工地茶爐不得使用燒煤茶爐

  B.經無害化處理后的建筑廢棄殘渣用于土方回填

  C.施工現場設置符合規定的裝置用于熔化瀝青

  D.嚴格控制噪聲作業,夜間作業將噪聲控制在70dB(A)以下


  【參考答案】B

  【考點來源】1Z205042 施工現場環境保護的要求

  【解析】A選項錯誤,工地茶爐應盡量采用電熱水器。若只能使用燒煤茶爐和鍋爐時,應選用消煙除塵型茶爐和鍋爐,大灶應選用消煙節能回風爐灶,使煙塵降至允許排放范圍為止;

  B選項正確,填埋是固體廢物經過無害化、減量化處理的廢物殘渣集中到填埋場進行處置,經無害化處理后的建筑廢棄殘渣可以用于土方回填;

  C選項錯誤,不得在施工現場熔化瀝青和焚燒油氈、油漆,亦不得焚燒其他可產生有毒有害和惡臭氣體的廢棄物;

  D選項錯誤,建筑施工場界噪聲排放限值為晝間夜70dB(A),夜間55dB(A)。


  22.關于網絡計劃中箭線的說法,正確的(  )。

  A.箭線在網絡計劃中只表示工作

  B.箭線都要占用時間多數要消耗資源

  C.箭線的長度表示工作的持續時間

  D.箭線的水平投影方向不能從右往左


  【參考答案】D

  【考點來源】1Z203032 工程網絡計劃的編制方法

  【解析】A選項,雙代號網絡圖中,每一條箭線表示一項工作。

  B選項,在雙代號網絡圖中,任意一條實箭線都要占用時間,并多數要消耗資源。虛箭線是實際工作中并不存在的一項虛設工作,故它們既不占用時間,也不消耗資源。

  C選項,在無時間坐標的網絡圖中,箭線的長度原則上可以任意畫,其占用的時間以下方標注的時間參數為準。在有時間坐標的網絡圖中,箭線的長度必須根據完成該工作所需持續時間的長短按比例繪制。

  D選項,箭線可以為直線、折線或斜線,但其行進方向均應從左向右。


  23.建設工程項目質量控制體系的建立過程包括:①制定質量控制制度;②編制質量控制計劃;③建立系統質量控制網絡;④分析質量控制界面。正確的程序是(  )。

  A.①-②-③-④

  B.③-①-④-②

  C.③-④-①-②

  D.①-③-②-④


  【參考答案】B

  【考點來源】1Z204022 項目質量控制體系的建立和運行

  【解析】項目質量控制體系的建立過程,一般可按以下環節依次展開工作:1)建立系統質量控制網絡;2)制定質量控制制度;3)分析質量控制界面;4)編制質量控制計劃。


  24.下列溝通過程的要素中,處于主導地位的是( )。

  A.溝通環境

  B.溝通渠道

  C.溝通主體

  D.溝通客體


  【參考答案】C

  【考點來源】1Z201094項目各參與方之間的溝通方法

  【解析】溝通主體可以選擇和決定溝通客體、溝通介體、溝通環境和溝通渠道,在溝通過程中處于主導地位。


  25.關于建設工程現場文明施工措施的說法,正確的是( )。

  A.施工現場應設置排水系統,直接排入市政管網

  B.一般工地圍擋高度不得低于1.6m

  C.施工現場嚴禁設置吸煙處,應設置于生活區

  D.施工總平面圖應隨工程實施的不同階段進行調整


  【參考答案】D

  【考點來源】1Z205041 施工現場文明施工的要求

  【解析】選項A,施工現場應設置排水系統,不能直接排入市政管網;

  選項B,市區主要路段和其他涉及市容景觀路段的工地設置自擋的高度不低于2.5m,其他工地的圍擋高度不低于 1.8m;

  選項C,施工現場適當?shù)胤皆O(shè)置吸煙處,作業區內禁止隨意吸煙;

  選項D,施工總平面圖是現場管理、實現文明施工的依據。施工總平面圖應對施工機械設備、材料和構配件的堆場、現場加工場地,以及現場臨時運輸?shù)缆?、臨時供水供電線路和其他臨時設施進行合理布置,并隨工程實施的不同階段進行場地布置和調整。


  26.施工項目年度成本分析的內容,除了月(季)度成本分析的六個方面以外,重點(  )。

  A.針對下一年度施工進展情況,制定切實可行的成本管理措施

  B.通過對技術組織措施執行效果的分析,尋求更加有效的節約途徑

  C.通過實際成本與計劃成本的對比,分析成本降低水平

  D.通過實際成本與目標成本的對比,分析目標成本控制措施落實情況


  【參考答案】A

  【考點來源】1Z202052 成本分析的方法

  【解析】年度成本分析的依據是年度成本報表。年度成本分析的內容,除了月(季)度成本分析的六個方面以外,重點是針對下一年度的施工進展情況制定切實可行的成本管理措施,以保證施工項目成本目標的實現。


  27.建筑材料采購合同中應明確結算的( )。

  A.時間、方式和手續

  B.地點、時間和人員

  C.時間、方式和人員

  D.地點、人員和手續


  【參考答案】A

  【考點來源】1Z206022 物資采購合同的內容

  【解析】建筑材料采購結算合同中應明確結算的時間、方式和手續。


  28.根據《職業健康安全管理體系要求及使用指南》,屬于運行部分的內容是( )。

  A.管理評審

  B.危險源辨識

  C.理解組織及其所處的環境

  D.應急準備和響應


  【參考答案】D

  【考點來源】1Z205011 職業健康安全管理體系與環境管理體系標準

  【解析】




  29.下列施工項目綜合成本的分析方法中,可以全面了解單位工程的成本構成和降低成本來源的是( )。

  A.分部分項工程成本分析

  B.月(季)度成本分析

  C.竣工成本的綜合分析

  D.年度成本分析


  【參考答案】C

  【考點來源】1Z202052 成本分析的方法

  【解析】竣工成本的綜合分析:

  凡是有幾個單位工程目單獨進行成本核算即成本核算對象的施工項目,其竣工成本分析應以各單位工程竣工成本分析資料為基礎,再加上項目管理層的經營效益(如資金調度、對外分包等所產生的效益)進行綜合分析。如果施工項目只有一個成本核算對象(單位工程),就以該成本核算對象的竣工成本資料作為成本分析的依據。

  單位工程竣工成本分析,應包括以下三方面內容:

  (1)工成本分析。

  (2)主要資源節超對比分析。

  (3)主要技術節約措施及經濟效果分析。

  通過以上分析,可以全面了解單位工程的成本構成和降低成本的來源,對今后同類工程的成本管理提供參考。


  30.關于施工專業分包合同的說法,正確的是( )。

  A.分包合同約定的工程變更調整的合同價款應與工程進度款同期調整支付

  B.分包人須服從由發包人直接發出的與分包工程有關的指令

  C.承包人要求分包人采取特殊措施保護所增加的費用,由分包人負責

  D.分包人不得將勞務作業再分包給具有相應勞務分包資質的勞務分包企業


  【參考答案】A

  【考點來源】1Z206023 施工專業分包合同的內容

  【解析】分包合同約定的工程變更調整的合同價款、合同價款的調整、索賠的價款或費用以及其他約定的追加合同價款,應與工程進度款同期調整支付,A選項正確;

  分包人不得以任何理由與發包人或工程師發生直接工作聯系,分包人不得直接致函發包人或工程師,也不得直接接受發包人或工程師的指令,B選項錯誤;

  承包人要求分包人采取特殊措施保護的工程部位和相應的追加合同價款,雙方在合同專用條款內約定,C選項錯誤;分包人經承包人同意可以將勞務作業再分包給具有相應勞務分包資質的勞務分包企業,D選項錯。


  31.關于施工成本核算的說法,正確的是( )。

  A.施工成本核算包括四個基本環節

  B.施工成本核算應按規定的會計周期進行

  C.施工成本核算對象只能是單位工程

  D.竣工工程現場成本應由企業財務部門進行核算


  【參考答案】B

  【考點來源】1Z202011 成本管理的任務和程序

  【解析】A選項,施工成本核算包括兩個基本環節:一是按照規定的成本開支范圍對施工成本進行歸集和分配,計算出施工成本的實際發生額;二是根據成本核算對象,采用適當?shù)姆椒ǎ嬎愠鲈撌┕ろ椖康目偝杀竞蛦挝怀杀尽?/strong>

  B選項,項目管理機構應按規定的會計周期進行項目成本核算。

  C選項,施工成本核算一般以單位工程為對象,但也可以按照承包工程項目的規模、工期、結構類型、施工

  組織和施工現場等情況,結合成本管理要求,靈活劃分成本核算對象。

  D選項,對竣工工程的成本核算,應區分為竣工工程現場成本和竣工工程完全成本,分別由項目管理機構和企業財務部門進行核算分析,其目的在于分別考核項目管理績效和企業經營效益。


  32.建設工程管理的核心任務是(  )。

  A.項目的目標控制

  B.為工程建設和使用增值

  C.實現項目建設階段的目標

  D.為項目建設的決策或?qū)嵤┨峁┮罁?jù)


  【參考答案】B

  【考點來源】1Z201012建設工程管理的任務

  【解析】建設工程管理工作是一種增值服務工作,其核心任務是為工程的建設和使用增值。


  33.根據《建筑施工組織設計規范》,主持編制施工組織設計的應(  )。

  A.施工單位技術負責人

  B.項目負責人

  C.項目總監理工程師

  D.項目技術負責人


  【參考答案】B

  【考點來源】1Z201072 施工組織設計的編制方法

  【解析】施工組織設計應由項目負責人主持編制,可根據需要分階段編制和審批。


  34.建設工程項目決策階段策劃的主要任務是( )。

  A.確定項目建設的指導思想

  B.定義建設項目的建設目標

  C.定義項目開發或建設的任務和意義

  D.確定項目的開發或建設模式


  【參考答案】C

  【考點來源】1Z201041 項目決策階段策劃的工作內容

  【解析】建設工程項目決策階段策劃的主要任務是定義(指的是嚴格地確定)項目開發或建設的任務和意義。


  35.下列施工準備的質量控制工作中,屬于現場施工準備工作的是( )。

  A.組織設計交底

  B.細化施工方案

  C.復核測量控制點

  D.編制作業指導書


  【參考答案】C

  【考點來源】1Z204034 施工準備的質量控制

  【解析】現場施工準備工作的質量控制:(1)計量控制;(2)測量控制;(3)施工平面圖。選項A、B、D屬于施工技術準備工作的質量控制。這類工作內容繁多,主要在室內進行。

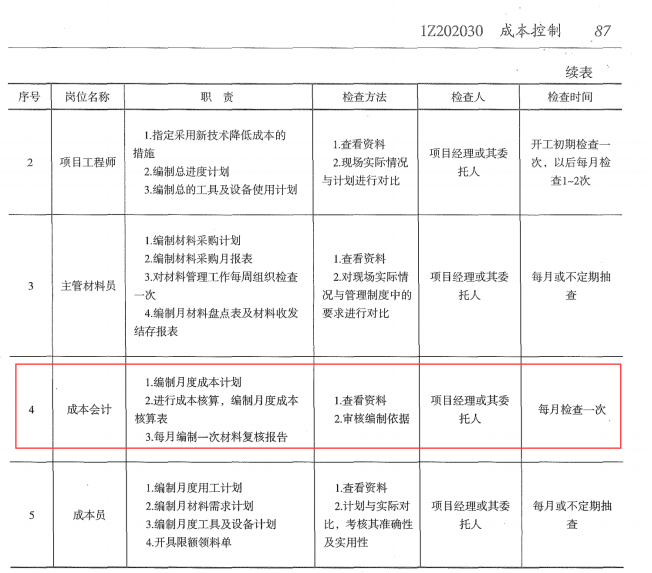

  36.下列成本管理的職責中,屬于成本會計崗位的是( )。

  A.每月編制一次材料復核報告

  B.制定采用新技術降低成本的措施

  C.編制月材料盤點表

  D.開具限額領料單


  【參考答案】A

  【考點來源】1Z202031 成本控制的依據和程序

  【解析】



  37.下列項目目標動態控制的糾偏措施中,屬于技術措施的是( )。

  A.優化項目管理任務分工

  B.選用高效的施工機具

  C.調整項目管理職能分工

  D.改變控制的方法和手段


  【參考答案】B

  【考點來源】1Z201081 項目目標動態控制的方法及其應用

  【解析】A、C選項廛于組織措施,D選項屬于管理措施。

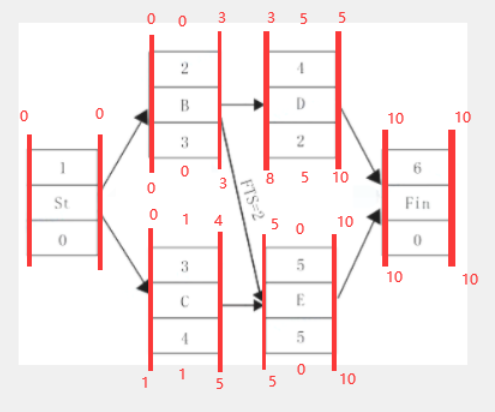

  38.某單代號網絡計劃如下圖(時間單位:天),計算工期是( )天。




  A.8

  B.13

  C.10

  D.12


  【參考答案】B

  【考點來源】1Z203033 工程網絡計劃有關時間參數的計算

  【解析】關鍵線路:B→E→G,2+6+5=13


  39.關于 FIDIC《施工合同條件》的說法,正確的是( )。

  A.合同計價方式采用單價合同,但也有些子項采用包干單價

  B.由業主或業主代表管理合同

  C.“新紅皮書”的應用范圍比原“紅皮書”較小

  D.“新紅皮書”適用于由承包商做絕大部分設計的工程項目


  【參考答案】A

  【考點來源】1Z206071 國際常用的施工承包合同條件

  【解析】

  A選項,合同計價方式屬于單價合同,但也有某些子項采用包干價格。

  B選項,業主委派工程師管理合同,監督工程進度、質量,簽發支付證書、接收證書和履約證書,處理合同管理中的有關事項。

  C選項,"新紅皮書"與原"紅皮書"相對應,但其名稱改變后合同的適用范圍更大。

  D選項,“新黃皮書”適用于由承包商做絕大部分設計的工程項目。


  40.關于投標申請人資格預審的說法,正確的是( )。

  A.資格預審可以在招標開始之前或者初期進行

  B.公開招標只能采用資格預審方式

  C.資格預審結果不需要通知所有的投標意向者

  D.規定截止日期后,潛在投標人可以根據發包人要求修改資格預審文件


  【參考答案】A

  【考點來源】1Z206011 施工招標

  【解析】資格預審是指招標人在招標開始之前或者開始初期,由招標人對申請參加投標的潛在投標人進行資質條件、業績、信譽、技術資金等多方面的情況進行資格審查經認定合格的潛在投標人,才可以參加投標,A選項正確;為保證競爭的公平性,應使所有投標意向者獲得的信息量相同,對于任何一個投標意向者問題的答復,均要求同時通知所有購買資格預審文件的技標意向者,C選項錯誤;投標意向者在規定的截止日期之前完成填報的內容,報送資格預審文件,所報送的文件在規定的截止日期后不能再進行修改,D選項錯誤。

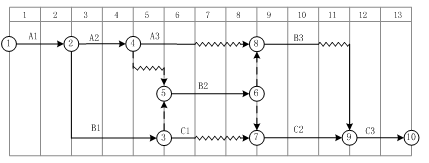

  41.某雙代號網絡計劃如下圖所示,存在的不妥之處是( )。




  A.有多個起點節點

  B.工作表示方法不一致

  C.節點編號不連續

  D.有多余時間參數


  【參考答案】B

  【考點來源】1Z203032工程網絡計劃的編制方法

  【解析】B選項,⑦→⑧之間2應該用字母表示工作。


  42.關于橫道圖進度計劃的說法,正確是( )。

  A.橫道圖中的工作均無機動時間

  B.橫道圖中工作的時間參數無法計算

  C.計劃的資源需要量無法計算

  D.計劃的關鍵工作無法確定


  【參考答案】D

  【考點來源】1Z203031 橫道圖進度計劃的編制方法

  【解析】橫道圖進度計劃法也存在一些問題,如:

  (1)工序(工作)之間的邏輯關系可以設法表達,但不易表達清楚。

  (2)用于手工編制計劃。

  (3)沒有通過嚴謹?shù)倪M度計劃時間參數計算,不能確定計劃的關鍵工作、關鍵路線與時差。

  (4)計劃調整只能用手工方式進行,其工作量較大。

  (5)難以適應大的進度計劃系統。

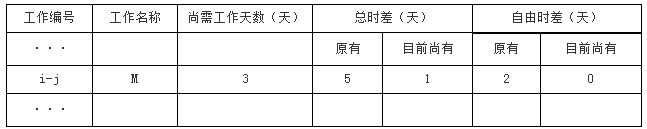

  43.某網絡計劃執行情的檢查結果分析如下表,對工作M的判斷分析,正確的是( )。




  A.比計劃延遲4天,影響緊后工作2天,不影響工期

  B.比計劃提前4天,不影響工期

  C.比計劃延遲4天,不影響緊后工作,不影響工期

  D.比計劃延遲4天,影響工期1天


  【參考答案】A

  【考點來源】1Z203033工程網絡計劃有關時間參數的計算

  【解析】根據表格可知,M工作原有總時差為5天,還剩有1天,可以得知M工作比計劃延誤了4天,但是不影響總工期;M工作原有自由時差為2天,還剩0天,可以得知M工作影響緊后工作2天。


  44.關于進度控制的說法,正確的是( )。

  A.施工方必須在確保工程質量的前提下,控制工程進度

  B.進度控制的目的是實現建設項目的總進度目標

  C.各項目管理方進度控制的目標和時間范疇?wèi)?yīng)相同

  D.施工方對整個工程項目進度目標的實現具有決定性作用


  【參考答案】A

  【考點來源】1Z203011 項目進度控制的目的

  【解析】A選項,在工程施工實踐中,必須樹立和堅持一個最基本的工程管理原則,即在確保工程質量的前提下,控制工程的進度。

  B選項,進度控制的目的是通過控制以實現工程的進度目標。

  C選項,建設工程項目管理有多種類型,代表不同利益方的項目管理業主方和項目參與各方)都有進度控制的任務,但是,其控制的目標和時間范疇并不相同。

  D選項,業主方進度控制的任務是控制整個項目實施階段的進度。


  45.某工程的合同總額為1000萬元,則發包人合理的支付擔保額是( )萬元。

  A.100

  B.500

  C.1000

  D.200


  【參考答案】D

  【考點來源】1Z206043 工程擔保

  【解析】發包人的支付擔保實行分段滾動擔保。支付擔保的額度為工程合同總額的20%-25%。1000×20%=200萬,1000×25%=250萬,故合理的支付擔保額為200-250萬元,選項D最符合題意。


  46.根據《建筑市場誠信行為信息管理辦法》,不良行為記錄信息公布期限最短不得少于( )個月。

  A.3

  B.6

  C.12

  D.24


  【參考答案】A

  【考點來源】1Z206055施工合同履行過程中的誠信自律

  【解析】不良行為記錄信息的公布時間為行政處罰決定作出后7日內,公布期限一般為6個月至3年。良好行為記錄信息公布期限一般為3年。省、自治區和直轄市建設行政主管部門負責審查整改結果,對整改確有實效的,由企業提出申請,經批準,可縮短其不良行為記錄信息公布期限,但公布期限最短不得少于3個月,同時將整改結果列于相應不良行為記錄后,供有關部門和社會公眾查詢。


  47.關于建設工程項目總進度目標論證的說法,正確的是( )。

  A.已編制總進度規劃的項目,可以不進行總進度目標論證

  B.總進度目標論證應涉及工程實施的條件分析及工程實施策劃

  C.總進度目標論證時,應論證項目動用后的工作進度

  D.總進度目標論證就是論證施工進度目標實現的可能性


  【參考答案】B

  【考點來源】1Z203021項目總進度目標論證的工作內容

  【解析】在建設工程項目總進度目標論證時,往往還沒有掌握比較詳細的設計資料,也缺乏比較全面的有關工程發包的組織、施工組織和施工技術等方面的資料,以及其他有關項目實施條件的資料,因此,總進度目標論證并不是單純的總進度規劃的編制工作,它涉及許多工程實施的條件分析和工程實施策劃方面的問題。


  48.某防水工程施工中出現了設計變更,導致工程量由1600平方米增加到了2400平方米,原定施工工期60天,合同約定工程量增減10%為承包商應承擔的風險,則承包商可索賠工期( )天。

  A.12

  B.30

  C.24

  D.60


  【參考答案】C

  【考點來源】1Z206064 工期索賠計算

  【解析】(2400-1600*1.1)/(1600÷60)=24天


  49.下列項目管理工具中,服務于項目所有參與單位的( )。

  A.管理信息系統

  B.項目信息門戶

  C.項目管理信息系統

  D.設施管理信息系統


  【參考答案】B

  【考點來源】1Z207031工程管理信息化

  【解析】




  50.第三方認證機構對認證合格單位質量管理體系維持情況進行定期檢查的頻次通常是( )。

  A.每年兩次

  B.兩年一次

  C.每年一次

  D.一季度一次


  【參考答案】C

  【考點來源】1Z204023 施工企業質量管理體系的建立與認證

  【解析】認證機構對認證合格單位質量管理體系維持情況進行監督性現場檢查,包括定期和不定期的監督檢查。定期檢查通常是每年一次,不定期檢查視需要臨時安排。


  51.下列建設工程項目信息中,屬于技術類信息的是( )。

  A.進度控制信息

  B.投資控制信息

  C.質量控制信息

  D.工作量控制信息


  【參考答案】C

  【考點來源】1Z207021項目信息的分類

  【解析】




  52.根據《建筑工程施工質量驗收統一標準》,單位工程竣工預驗收的組織方式( )。

  A.施工單位項目負責人組織各專業負責人進行

  B.建設單位項目負責人組織總監理工程師、專業監理工程師進行

  C.總監理工程師組織各專業監理工程師進行

  D.總監理工程師組織施工單位項目負責人、專業負責人進行


  【參考答案】C

  【考點來源】1Z204042 竣工質量驗收

  【解析】單位工程完工后,施工單位應組織有關人員進行自檢??偙O(jiān)理工程師應組織各專業監理工程師對工程質量進行竣工預驗收。存在施工質量問題時,應由施工單位及時整改。


  53.建設工程項目,風險有多種類型,承包方技術管理人員能力欠缺屬于( )。

  A.組織風險

  B.技術風險

  C.工程環境風險

  D.經濟與管理風險


  【參考答案】A

  【考點來源】1Z201101 項目的風險類型

  【解析】組織風險,如(1)組織結構模式。(2)工作流程組織。(3)任務分工和管理職能分工。(4)業主方(包括代表業主利益的項目管理方)人員的構成和能力。(5)設計人員和監理工程師的能力。(6)承包方管理人員和一般技工的能力。(7)施工機械操作人員的能力和經驗。(8)損失控制和安全管理人員的資歷和能力等。


  54.下列組織工具中,反映一個組織系統各項工作之間邏輯關系的是( )。

  A.項目結構圖

  B.組織分工圖

  C.工作流程圖

  D.組織結構圖


  【參考答案】C

  【考點來源】1Z201030 建設工程項目的組織

  【解析】工作流程組織則可反映一個組織系統中各項工作之間的邏輯關系,是一種動態關系。


  55.某工程混凝土澆筑過程中,因工人直接澆筑高度超出施工方案要求造成質量事故,該事故按照事故責任分類屬于( )。

  A.操作責任事故

  B.指導責任事故

  C.技術責任事故

  D.管理責任事故


  【參考答案】A

  【考點來源】1Z204051 工程質量問題和質量事故的分類

  【解析】操作責任事故指在施工過程中,由于實施操作者不按規程和標準實施操作而造成的質量事故。


  56.某工程在地基施工過程中,遇到大量不可預見的地下水,承包人處理地下水的費用應該向( )索賠。

  A.勘察單位

  B.設計人

  C.保險公司

  D.發包人


  【參考答案】D

  【考點來源】1Z206061 索賠依據

  【解析】索賠是一種正當?shù)臋?quán)利要求,它是合同當事人之間一項正常的而且普遍存在的合同管理業務,是一種以法律和合同為依據的合情合理的行為。本題中,與承包人有合同關系的是發包人。


  57.在建設工程項目施工成本管理的程序中,進行項目過程成本分析的緊后工作是( )。

  A.編制成本計劃

  B.確定項目合同價

  C.編制項目成本報告

  D.進行項目過程成本考核


  【參考答案】D

  【考點來源】1Z202011 成本管理的任務和程序

  【解析】項目成本管理應遵循下列程序:

  (1)掌握生產要素的價格信息。

  (2)確定項目合同價。

  (3)編制成本計劃,確定成本實施目標。

  (4)進行成本控制。

  (5)進行項目過程成本分析。

  (6)進行項目過程成本考核。

  (7)編制項目成本報告。

  (8)項目成本管理資料歸檔。


  58.下列直方圖中,標明施工生產過程處于正常、穩定狀態的是( )。




  【參考答案】C

  【解析】

  選項A,質量特性數據的分布競度邊界達到質量標準的上下界限,其質量能力處于臨界狀態;易出現不合格,必須分析原因,采取措施。

  選項B,的數據分布均已出現超出質量標準上下限的上下界限,這些數據說明生產過程存在質量不合格,需要分析原因,采取措施進行糾偏。

  選項C,生產過程的質量正常、穩定和受控,還必須在公差標準上、下界限范圍內達到質量合格的要求。只有這樣的正常、穩定和受控才是經濟合理的受控狀態,如C中的圖所示。

  選項D,質量特性數據分布偏下限,易出現不合格,在管理上必須提高總體能力。


  59.根據《建設工程項目管理規范》,項目管理實施規劃的編制過程包括:①熟悉相關法規和文件;②分析項目具體特點和環境條件;③履行報批手續;④實施編制活動;⑤了解相關方的要求。正確的程序是( )。

  A.①⑤②③④

  B.①②⑤④③

  C.⑤②①④③

  D.②⑤①③④


  【參考答案】C

  【考點來源】1Z201062 項目管理規劃的編制方法

  【解析】項目管理實施規劃的編制工作程序,編制工作程序如下:

  (1)了解相關方的要求。

  (2)分析項目具體特點和環境條件。

  (3)悉相關的法規和文件。

  (4)實施編制活動。

  (5)履行報批手續。


  60.建設工程項目總承包的基本出發點是借鑒工業生產組織的經驗,實現建設生產過程的( )。

  A.組織扁平化

  B.組織標準化

  C.組織柔性化

  D.組織集成化


  【參考答案】D

  【考點來源】1Z201053 項目總承包的模式

  【解析】建設項目工程總承包的基本出發點是借鑒工業生產組織的經驗,實現建設生產過程的組織集成化,以克服由于設計與施工的分離致使投資增加,以及克服由于設計和施工的不協調而影響建設進度等弊病。


  61.下列項目策劃工作內容中,屬于實施階段管理策劃的是( )。

  A.項目實施期管理總體方案

  B.業主方項目管理組織機構

  C.生產運營期設施管理總體方案

  D.項目風險管理與工程保險方案


  【參考答案】D

  【考點來源】1Z201042 項目實施階段策劃的工作內容

  【解析】項目實施的管理策劃主要工作內容包括:

  (1)項目實施各階段項目管理的工作內容。

  (2)項目風驗管理與工程保險方案。


  62.關于施工方項目管理目標的說法,正確的是( )。

  A.分包方的成本目標由施工總承包方確定

  B.施工總承包方的工期目標和質量目標必須符合合同的要求

  C.施工總承包方的成本目標由施工企業根據合同確定

  D.與業主方簽訂分包合同的工程,其工期目標和質量目標由分包方負責


  【參考答案】B

  【考點來源】1Z201023 施工方項目管的目標和任務

  【解析】A選項,分包方的成本目標是該施工企業內部自行確定的。

  B選項,施工總承包方或施工總承包管理方必須按工程合同規定的工期目標和質量目標完成建設任。

  C選項,施工總承包方或施工總承包管理方的成本目標是由施工企業根據其生產和經營的情況自行確定的。

  D選項,按國際工程的慣例,當采用指定分包商時,不論指定分包商與施工總承包方,或與施總承包管理方,或與業主方簽訂合同,由于指定分包商合同在簽約前必須得到施工總承包方或施工總承包管理方的認可,因此,施工總承包方或施工總承包管理方應對合同規定的工期目標和質量目標負責。


  63.在成本核算中,應當對可能發生的損失和費用作出合理預計,以增強抵御風險的能力。這體現了成本核算原則的( )。

  A.相關性原則

  B.謹慎原則

  C.一貫性原則

  D.配比原則


  【參考答案】B

  【考點來源】1Z202041 成本核算的原則

  【解析】相關性原則:會計信息應當符合國家宏觀經濟管理的要求,滿足有關方面了解企業財務狀況和經營成果的需要,滿足企業加強內部經營管理的需要。

  謹慎原則:是指在市場經濟條件下,在成本、會計核算中應當對可能發生的損失和費用,作出合理預計,以增強抵御風險的能力。

  一貫性原則:成本核算所采用的方法應前后一致,只有這樣,才能使企業各期成本核算資料口徑統一,前后連貫,相互可比。

  配比原則,是指營業收入與其相對應的成本,費用應當相互配合。為取得本期收人而發生的成本和費用,應與本期實現的收入在同一時期內確認入賬。


  64.根據合同風險產生的原因分類,屬于合同工程風險的是( )。

  A.非法分包

  B.偷工減料

  C.物價上漲

  D.以次充好


  【參考答案】C

  【考點來源】1Z206041 施工合同風險管理

  【解析】合同工程風險是指客觀原因和彐主觀故意導致的。如工程進展過程中發生不利的地質條件變化、工程變更、物價上漲、不可抗等。合同信用風險是指主觀故意原因?qū)е碌默F(xiàn)為合同雙方的機會主義行為,如業主拖欠工程款,承包商層層轉包、非法分包、偷工減料、以次充好、知假買假等。A、B、D選項屬于合同信用風險。


  65.建設工程政府質量監督機構履行質量監督職責時,可以采取的措施是( )。

  A.發現有影響工程質量的問題時,責令改正

  B.暫時扣押被檢查單位的固定資產

  C.對被檢查單位負責人進行處罰

  D.吊銷被檢查單位的資質證書


  【參考答案】A

  【考點來源】1Z204071 政府對工程項目質量監督的職能與權限

  【解析】政府建設行政主管部門和其他有關部門履行工程質量監督檢查職責時,有權來取下列措施:

  (1)要求被檢查的單位提供有關工程質量的文件資料。

  (2)進入被檢查單位的施工現場進行檢查。

  (3)發現有影響工程質量的問題時,責令改正。


  66.一般情況下,負責特別重大事故調查的人民政府應當自收到事故調查報告之日起( )日內作出批復。

  A.15

  B.30

  C.60

  D.90


  【參考答案】B

  【考點來源】1Z205033 職業健康安全事故的分類和處理

  【解析】重大事故、較大事故、一般事故,負責事故調查的人民政府應當自收到事故調查報告之日起15日內作出批復特待別重大事故,30日內作出批復,特殊情況下,批復時間可以適當延長,但延長的時間最長不超過30日。


  67.工程監理人員在實施監理過程中,發現工程設計不符合工程質量標準或合同約定的質量要求時,應當采取的措施是( )。

  A.要求施工單位報告設計單位改正

  B.報告建設單位要求設計單位改正

  C.直接與設計單位確認修改工程設計

  D.要求設計單位改正并報告建設單位


  【參考答案】B

  【考點來源】1Z201113 監理的工作方法

  【解析】工程監理人員發現工程設計不符合建筑工程質量標準或者合同約走的質量要求的,應當報告建設單位要求設計單位改正。


  68.下列質量檢查內容中,可通過目測法中“照"的手段檢查的是( )。

  A.油漆的光滑度

  B.內墻抹灰的大面是否平直

  C.混凝土的強度是否符合要求

  D.管道井內管線、設備安裝質量


  【參考答案】D

  【考點來源】1Z204035 施工過程的質量控制

  【解析】目測法即憑借感官進行檢查,也稱觀感質量檢驗,其手段可概括為"看、摸、敲、照"四個字:

 ?、倏?-就是根據質量標準要求進行外觀檢查例如,清水墻面是否潔凈,噴涂的密實庋和顏色是否良好、均勻,工人的操作是否正常,內墻抹灰的大面及口角是否平直,混凝土外觀是否符合要求等。

 ?、诿?-就是通過觸摸手感進行檢查、鑒別。例如,油漆的光滑度,漿活是否牢固、不掉粉等。

 ?、凵?-就是運用敲擊工具進行音感檢查。例如,對地面工程、裝飾工程中的水磨石、面磚、石材飾面等,均應進行敲擊檢查。

 ?、苷?-就是通過人工光源或反射光照射,檢查難以看到或光線較暗的部位。例如,管道井、電梯井等內部管線、設備安裝質量,裝飾吊頂內連接及設備安裝質量等。


  69.下列建設工程安全事故中,縣級人民政府可以委托事故發生單位組織事故調查組進行調查的是( )。

  A.2人輕傷,總損失1000萬元

  B.1人重傷,直接經濟損失200萬元

  C.無傷亡,直接經濟損失1000萬元以下

  D.1人輕傷,無其他損失


  【參考答案】C

  【考點來源】1Z205033 職業健康安全事故的分類和處理

  【解析】特別重大事故由國務院或者國務院授權有關部門組織事故調查組進行調查。重大事故、較大事故、一般事故分別由事故發生地省級人民政府、設區的市級人民政府、縣級人民政府負責調查。省級人民政府、設區的市級人民政府、縣級人民政府可以直接組織事故調查組進行調查,也可以授權或者委托有關部門組織事故調查組進行調查。未造成人員傷亡的一般事故,縣級人民政府也可以委托事故發生單位組織事故調查組進行調查。


  70.根據《建筑工程施工質量驗收統一標準》,分項工程質量驗收的組織者是( )。

  A.項目經理

  B.項目技術負責人

  C.總監理工程師

  D.專業監理工程師


  【參考答案】D

  【考點來源】1Z204041 施工過程的質量驗收

  【解析】分項工程應由專業監理工程師組織施工單位項目專業技術負責人等進行驗收。


  二、多項選擇題(共30題,每題2分,每題的備選項中,有 2個或2個以上符合題意,至少有1個錯項。錯選,本題不得分;少選,所選的每個選項得 0.5分)。


  71.下列施工現場噪聲的控制措施中,屬于控制傳播途徑的有( )。

  A.利用多孔材料吸收聲能

  B.設置隔聲屏障

  C.振動源上涂覆阻尼材料

  D.壓縮機風管處設置消聲器

  E.操作人員使用耳塞、耳罩


  【參考答案】ABC

  【考點來源】1Z205042 施工現場環境保護的要求

  【解析】傳播途徑的控制:

  ①吸聲:利用吸聲材料(大多由多孔材料制成)或由吸聲結構形成的共振結構(金屬或木質薄板鉆孔制成的空腔體)吸收聲能,降低噪聲。

 ?、诟袈暎簯?yīng)用隔聲結構,阻礙噪聲向空間傳播將接收者與噪聲聲源分隔。隔聲結構包括隔聲室、隔聲罩、隔聲屏障、隔聲墻等。

 ?、巯暎豪孟暺髯柚箓鞑ァT试S氣流通過的消聲降噪是防治空氣動力性噪聲的主要裝置。如對空氣壓縮機、內燃機產生的噪聲等。

 ?、軠p振降噪:對來自振動引起的噪聲,通過降低機械振動減小噪聲,如將阻尼材料涂在振動源上,或改變振動源與其他剛性結構的連接方式等D。屬于聲源控制,E屬于接收者的防護。


  72.某雙代號時標網絡計劃如下圖(時間單位:天),工作總時差正確的有( )。




  A.TFAl=0

  B.TFA2=1

  C.TFA3=2

  D.TFCl=2

  E.TFB3=1


  【參考答案】ABDE

  【考點來源】總時差的計算

  【解析】本題關鍵線路是A1-B1-B2-C2-C3,A1在關鍵線路上,總時差為0,A2在關鍵節點2和5之間,總時差是1天,A3本身自由時差是2天,后續工作總時差是1天,總時差是3天,C1工作在關鍵節點3、7之間,總時差是2天,B3的緊后是關鍵工作,總時差是1天,正確答案為ABDE。


  73.關于工作任務分工和管理職能分工的說法,正確的有( )。

  A.管理職能是由管理過程的多個環節組成

  B.管理職能分工表既可用于項目管理,也可用于企業管理。

  C.在項目實施的全過程中,應視具體情況對任務分工表進行調整

  D.項目各參與方應編制統一的工作任務分表和管理職能分工表

  E.編制工作任務分工表前應對項目實施各階段的具體管理工作進行詳細分解


  【參考答案】ABCE

  【考點來源】1Z201033 工作任務分工在項目管理中的應用

  【解析】選項A,管理職能分工:管理是由多個環節組成的過程,即:(1)提出同題。(2)籌劃。(3)決策。(4)執行。(5)檢查。

  選項B,管理職能分工表是用表的形式反映項目管理班子內部項目經理、餐工作部門和各工作崗位對各項工作任務的項目管理職飴分工。管理職能分工表也可用于企業管理。

  選項C,在工作任務分工表中應明確各項工作任務由哪個工作部門或個人責,由哪些工作部門(或個人)配合或參與。在項目的進展過程中,應視必要對工作任務分工表進行調整。

  選項D,業主方和項目各參與方,如設計單位、施工單位、供貨單位和工程管理咨詢單位等都有各自的項目管理的任務,上述各方都應該編制各自的項目管理任務分工表。

  選項E,為了編制項目管理任務分工表,首先應對項目實施各階段的費用投資或成本控制、進度控制、質量控制、合同管理、信息管理和組織與協調等管理任務進行詳細分解。


  74.項目質量控制體系的運行環境包括( )。

  A.項目的合同結構

  B.質量管理的人員配置

  C.質量管理的政府監督制度

  D.質量管理的物質資源配置

  E.質量管理的組織制度


  【參考答案】ABDE

  【考點來源】1Z204022 項目質量控制體系的建立和運行

  【解析】運行環境:1)項目的合同結構;2)質量管理的資源配置(質量管理的資源配置,包括專職的工程技術人員和質量管理人員的配置;實施技術管理和質量管理所必需的設備、設施、器具、軟件等物質資源的配置。人員和資源的合理配置是質量控制體系得以運行的基礎條件);3)質量管理的組織制度。


  75.根據《建筑施工組織設計規范》,施工方案的主要內容包括( )。

  A.工程概況

  B.施工方法及工藝要求

  C.施工部署

  D.施工現場平面布置

  E.施工準備與資源配置計劃


  【參考答案】ABE

  【考點來源】1Z201071 施工組織設計的內容

  【解析】施工方案的主要內容如下:

  (1)工程概況。

  (2)施工安排。

  (3)施工進度計劃。

  (4)施工準備與資源配置計劃。

  (5)施工方法及工藝要求。


  76.關于安全技術交底要求的說法,正確的有( )。

  A.必須采用新的安全技術措施

  B.必須實行逐級安全技術交底制度

  C.定期向多工種交叉施工作業隊伍書面交底

  D.必須采用兩階段技術交底

  E.保留書面安全技術交底簽字記錄


  【參考答案】BCE

  【考點來源】1Z205023 施工安全技術措施和安全技術交底

  【解析】安全技術交底的要求:

  (1)項目經理部必須實行逐級安全技術交底制度,縱向延伸到班組全體作業人員。

  (2)技術交底必須具體、明確,針對性強。

  (3)技術交底的內容應針對分部分項工程施工中給作業人員帶來的潛在危險因素和存在問題。

  (4)應優先采用新的安全技術措施。選項A錯誤

  (5)對于涉及“四新”項目或技術含量高、技術難度大的單項技術設計,必須經過兩階段技術交底,即初步設計技術交底和實施件施工圖技術設計交底。選項D錯誤

  (6)應將工程概況、施工方法、施工程序、安技術措施等向工長、班組長進行詳細交底。

  (7)定期向由兩個以上作業隊和多工種進行交叉施工的作業隊伍進行書面交底。

  (8)保持書面安全技術交底簽字記錄。


  77.鋼筋混凝土構件和允許出現裂縫的預應力混凝土構件進場質量驗收時,應進行的檢驗項目包括( )。

  A.承載力

  B.材料性能

  C.撓度

  D.裂縫寬度

  E.外觀質量


  【參考答案】ACD

  【考點來源】1Z204041 施工過程的質量驗收

  【解析】鋼筋混凝土構件和允許出現裂的預應力混凝土構件應進行承載力、撓度和裂縫寬度檢驗;不允許出現裂縫的預應力混凝土構件應進行承載力、撓度和抗裂檢驗。


  78.在項目的實施階段,項目總進度應包括( )進度。

  A.設計前準備階段的工作

  B.設計工作

  C.項目建議書的編制工作

  D.招標工作

  E.項目動用后的保修工作


  【參考答案】ABD

  【考點來源】1Z203021 項目總進度目標論證的工作內容

  【解析】在項目的實施階段,項目總進度應包括:

  (1)設計前準備階段的工作進度。

  (2)設計工作進度。

  (3)招標工作進度。

  (4)施工前準備工作進度。

  (5)工程施工和設備安裝進度。

  (6)工程物資采購工作進度。

  (7)項目動用前的準備工作進度等。


  79.關于施工成本偏差分析表達方法的說法,正確的有( )。

  A.橫道圖法形象、直觀,一目了然

  B.表格法反映的信息量大

  C.橫道圖法是最常用的一種方法

  D.表格法具有靈活、適用性強的優點

  E.曲線法能夠直接用于定量分析


  【參考答案】ABD

  【考點來源】1Z202032 成本控制的方法

  【解析】橫道圖法具有形象、直觀、一目了然等優點,但這種方法反映的信息量少,一般在項目的較高管理層應用,選項A正確。

  表格法是進行偏差分析最常用的一種方法,選項C錯誤。

  用表格法進行偏差分析具有如下優點:(1)靈活、適用性強。(2)信息量大。(3)表格處理可借助于計算機,從而節約大量數據處理所需的人力,并大大提高諫度。選項B、D正確。

  選項E,曲線法不能夠直接用于定量分析。


  80.項目風險評估工作包括( )。

  A.確定各種風險的風險等級

  B.分析各種風險的損失量

  C.確定風險因素

  D.確定應對各種風險的對策

  E.分析各種風險因素的發生概率


  【參考答案】ABE

  【考點來源】1Z201102項目風險管理的王作流程

  【解析】項目風險評估包括以下工作:(1)利用已有數據資料(主要是類似項目有關風險的歷史資料)和相關專業方法分析各種風險因素發生的概率。

  (2)分析各種風險的損失量,包括可能發生的工期損失、費用損失,以及對工程的質量、功能和使用效果等方面的影響。

  (3)根據各種風險發生的概率和損失量,確定各種風險的風險量和風險等級。


  81.某單代號搭接網絡計劃如下圖(時間單位:天),其時間參數正確的有( )。




  A TFC=1

  B FFB=2

  C.LSD=8

  D.LSE=5

  E.LFC=S


  【參考答案】ACDE

  【考點來源】1Z203032 工程網絡計劃的編制方法

  【解析】解析如下圖所示,選項B錯誤, FFB=0





  82.下列現場文明施工的管理措施中,屬于現場消防、防火管理措施的有( )。

  A.建立門衛值班管理制度

  B.建立消防管埋制度及消防領導小組

  C.作業區與生活區必須明顯劃分

  D.現場必須有消防平面布置圖

  E.對違反消防條例的有關人員進行嚴肅處理


  【參考答案】BDE

  【考點來源】1Z205041 施工現場文明施工的要求

  【解析】現場消防、防火管理:(1)現場建立消防管理制度,建立消防領導小組,落實消防責任制和責任人員,做到思想重視、措施跟上、管理到位。

  (2)定期對有關人員進行消防教育,落實消防措施。

  (3)現場必須有消防平面布置圖,臨時設施按消防條例有關規定搭設,做到標準規范。

  (4)易燃易爆物品堆放間、油漆間、木工間、總配電室等消防防火重點部位要按規定設置滅火器和消防沙箱,并有專人負責,對違反消防條例的有關人員進行嚴肅處理。

  (5)施工現場用明火做到嚴格按動用明火規定執行,審批手續齊全。

  A選項屬于治安管理; C選項屬于施工現場。


  83.關于分部分項工程成本分析的說法,正確的有( )。

  A.分部分項工程成本分析的對象為已完分部分項工程

  B.分部分項工程成本分析是施工項目成本分析的基礎

  C.必須對施工項目的所有分部分項工程進行成本分析

  D.主要分部分項工程要做到從開工到竣工進行系統的成本分析

  E.分部分項工程成本分析是定期的中間成本分析


  【參考答案】ABD

  【考點來源】1Z202052 成本分析的方法

  【解析】A選項,分部分項工程成本分析的對象為已完成分部分項工程。

  B選項,分部分項工程成本分析是施工項目成本分析的基礎。

  C選項,由于施工項目包括很多分部分項工程,無法也沒有必要對每一個分部分項工程都進行成本分析。

  D選項,對于那些主要分部分項工程必須進行成本分析,而且要做到從開工到竣工進行系統的成本分析。

  E選項,因為通過主要分部分項工程成本的系析,可以基本上了解項目成本形成的全過程,為竣工成本分析和今后的項目成本管理提供參考資料。


  84.應當及時修訂生產安全事故應急預案的情形有( )。

  A.依據的上位預案中的有關規定發生重大變化

  B.編制人員構成發生重大變化

  C.重要應急資源發生重大變化

  D.面臨的事故風險發生重大變化

  E.應急演練中發現問題需要修訂


  【參考答案】ACDE

  【解析】有下列情形之一的,應急預案應當及時修訂并歸檔:

  (1)依據的法律、法規、規章、標準及上位預案中的有關規定發生重大變化的。

  (2)應急指揮機構及其職責發生調整的。

  (3)面臨的事故風險發生重大變化的。

  (4)重要應急資源發生重大變化的。

  (5)預案中的其他重要信息發生變化的。

  (6)在應急演練和事故應急救援中發現問題需要修訂的。

  (7)編制單位認為應當修訂的其他情況。


  85.下列施工作業質量控制點中,屬于“見證點”的有( )。

  A.隱蔽工程

  B.重要部位施工

  C.壓力容器特種作業

  D.二次結構砌體施工

  E.預應力施工工藝


  【參考答案】BCDE

  【考點來源】1Z204032 施工質量計劃的內容與編制方法

  【解析】凡屬"見證點"的施工作業,如重要部位、特種作業、專門工藝等,施工方必須在該項作業開始前,書面通知現場監理機構到位旁站,見證施工作業過程:凡屬"待檢點"的施工作業,如隱蔽工程等,所以A不屬于。


  86.按施工成本構成要素分類,應計入企業管理費用的有( )。

  A.固定資產使用費

  B.管理人員工資

  C.工具用具使用費

  D.材料采購及保管費

  E.規費


  【參考答案】ABC

  【考點來源】1Z202023 按成本組成編制成本計劃的方法

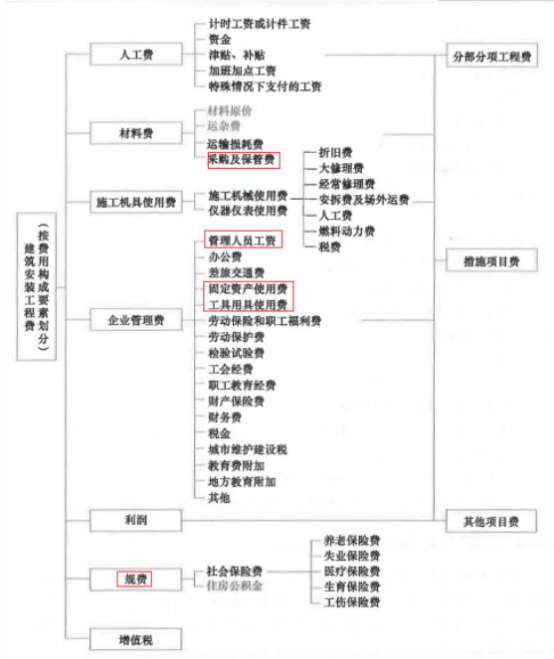

  【解析】





  87.關于項目施工總承包模式特點的說法,正確的有( )。

  A.合同價不明確,不利于業主的投資控制

  B.業主選擇承包方的招標及合同管理工作量小

  C.與平行發包模式相比,組織協調工作量大

  D.開工日期不可能太早,建設周期會較長

  E.工程質量在很大程度上取決于總承包方的管理水平和技術水平


  【參考答案】BDE

  【解析】選項A錯誤,施工總承包模式下,在開工前就有較明確的合同價,有利于業主的總投資控制。

  選項B正確,業主只需要進行一次招標,與施工總承包單位簽約,因此招標及合同管理工作量將會減小。

  選項C錯誤,由于業主只負責對施工總承包單位的管理及組織協調,其組織與協調的工作量比平行發包會大大減少,這對業主有利。

  選項D正確,由于一般要等施工圖設計全部結束后,業主才進行施工總承包的招標,因此,開工日期不可能太早,建設周期會較長。

  選項E正確,建設工程項目質量的好壞在很大程度上取決于施工總承包單位的管理水平和技術水平。


  88.下列建設工程項目施工成本費用中,屬于間接成本的有( )。

  A.人工費

  B.管埋人員工資

  C.辦公費

  D.差旅交通費

  E.機械費


  【參考答案】BCD

  【考點來源】1Z202010 成本管理的任務和程序

  【解析】間接成本是指準備施工、組織和管理施工生產的全部費用支出,是非直接用于也無法直接計人工程對象,但為進行工程施工所必須發生的費用,包括管理人員工資、辦公費、差旅交通費等。


  89.關于成本核算方法的說法正確的有( )。

  A.表格核算法簡單易懂方便操作

  B.表格核算法精度不高,實用性較差

  C.項目財務部門一般采用表格核算法

  D.會計核算法對工程項目內各崗位成本的責任核算比較適用

  E.會計核算法科學嚴密,覆蓋面較大


  【參考答案】AE

  【考點來源】1Z202042 成本核算的方法

  【解析】選項A、B,表格核算法優點是簡便易懂,方便操作,實用性較好;缺點是難以實現較為科學嚴密的審核制度,精度不高,覆蓋面較小。

  選項C,項目財務部門一般采用會計核算法。

  選項D,因為表格核算具有操作簡單和表格格式自由等特點,因而對工程項目內各崗位成本的責任核算比較實用。

  選項E,會計核算法優點是科學嚴密,人為控制的因素較小而且核算的覆蓋面較大。


  90.關于工程保險的說法,正確的有( )。

  A.工程一切險要求投保人以項目法人的名義投保

  B.國內工程通常由項目法人辦理工程一切險

  C.第三者責任險一般附加在工程一切險中

  D.承包人設備保險的保險范圍包括準備用于永久工程的設備

  E.國內工程開工前均要集中投保工程一切險


  【參考答案】BCD

  【考點來源】1Z206042 工程保險

  【解析】選項A、B,工程一切險,要求投保人辦理保險時應以雙方名義共同投保。為了保證保險的有效性和連貫性,國內工程通常由項目法人辦理保險,國際工程一般要求承包人辦理保險。

  選項C,第三者責任險的被保險人也應是項目法人和承包人。該險種一般附加在工程一切險中。

  選項D,承包人設備保險:保險的范圍包括承包人運抵施工現場的施工機具和準備用于永久工程的材料及設備。我國的工程一切險包括此項保內容。

  選項E,如果承包商不愿投保一切險,也可以就承包商的材料、機具設備、臨時工程、已完工程等分別進行保險,但應征得業主的同意。


  91.關于合同分析及其作用的說法正確的有( )。

  A.合同分析要從合同執行的角度去分析

  B.合同分析往往由項目經理負責

  C.合同分析的目的之一是合同任務分解、落實

  D.分析合同中的漏洞,解釋有爭議的內容

  E.合同分析同招標文件分析的側重點相同


  【參考答案】ACD

  【考點來源】1Z206051 施工合同分析

  【解析】

  A選項,合同分析是從合同執行的角度去分析、補充和解釋合同的具體內容和要求,將合同目標和合同規定落實到合同實施的具體問題和具體時間上,用以指導具體工作,使合同能符合日常工程管理的需要,使工程按合同要求實施,為合同執行和控制確定依據。

  B選項,合同分析往往由企業的合同管理部門或項目中的合同管理人員負責。

  C選項,由于諸多因素的存在,承包人在簽訂合同后、履行和實施合同前有必要進行合同分析;(6)合同中的任務需要分解和落實。

  D選項,合同分析的目的和作用體現在以下幾個方面:1)分析合同中的漏洞,解釋有爭議的內容;2)分析合同風險,制定風險對策;3)合同任務解、落實。

  E選項,合同分析不同于招標投標過程中對招標文件的分析,其目的和側重點都不同。


  92.關于工作最遲完成時間計算的說法,正確的有( )。

  A.單代號搭接網絡計劃中,等于該工作最早完成時間加上該工作的總時差

  B.單代號搭接網絡計劃中,等于各緊后工作最遲開始(或結束)時間減相應時距加該工作持續時間的最小值

  C.雙代號網絡計劃中,等于各緊后工作最遲開始時間的最小值

  D.雙代號網絡計劃中等于該工作完成節點的最遲時間

  E.雙代號時標網絡計劃中,等于該工作實箭頭線結束點應對的時間坐標


  【參考答案】ABC


  93.關于施工總承包合同中費用控制條款的說法,正確的有( )。

  A.發包人簽發進度款支付證書,表明發包人已接受了承包人完成的相應工作

  B.承包人可以使用預付款修建臨時工程、組織施工隊進場

  C.發包人在收到預付款催告通知后7天內仍未支付的,承包人有權暫停施工

  D.發包人應在進度款支付證書簽發后28天內完成支付

  E.發包人在工程款中逐期扣回預付款后,預付款擔保額度應相應減少


  【參考答案】BCE

  【考點來源】1Z206021 施工承包含同的內容

  【解析】

  選項A,發包人簽發進度款支付證書或臨時進度款支付證書,不表明發包人已同意、批準或接受了承包人完成的相應部分的工作。

  選項B,預付款應當用于材料、工程設備、施工設備的采購及修建臨時工程、組織施工隊伍進場等。

  選項C,發包人逾期支付預付款超過7天的,承包人有權向發包人發出要求預付的催告通知,發包人收到通知后7天內仍未支付的,承包人有權暫停施工。

  選項D,除專用合同條款另有約定外,發包人應在進度款支付證書或臨時進度款支付證書簽發后14天內完成支付。

  選項E,發包人在工程款中逐期扣回預付款后,預付款擔保額度應相應減少,但剩余的預付款擔保金額不得低于未被扣回的預付款金額。


  94.建設工程施工招標應當具備的條件有( )。

  A.有編制招標文件和組織評標的能力

  B.招標人已經依法成立

  C.有相應資金或資金來源已經落實

  D.初步設計及概算應當履行審批程序的,已經批準

  E.有招標所需的設計圖紙及技術資料


  【參考答案】BCDE

  【考點來源】1Z206011 施工招標

  【解析】建設工程施工招標應該具備的條件包括以下幾項:招標人已經依法成立;初步設計及概算應當履行審批手續的,已經批準;招標范圍、招標方式和招標組織形式等應當履行核準手續的,已經核準;有相應資金或資金來源已經落實;有招標所需的設計圖紙及技術資料。這些條件和要求,一方面是從法律上保證了項目和項目法人的合法化,另一方面,也從技術和經濟上為項目的順利實施提供了支持和保障。


  95.對業主而言,成本加酬金合同的優點有( )。

  A.可以通過分段施工縮短工期

  B.便于對工程計劃進行合理安排

  C.可以減少承包商的對立情緒

  D.可以利用承包商的施工技術專家,幫助彌補設計中的不足

  E.通過確定最大保證價格約束工程成本不超過某一限值


  【參考答案】ACDE

  【考點來源】1Z206033 成本加酬金合同

  【解析】對業主而言,成本加酬金合同形式也有一定優點,如:

  ①可以通過分段施工縮短工期,而不必等待所有施工圖完成才開始招標和施工。

  ②可以減少承包商的對立情緒,承包商對工程變更和不可預見條件的反應會比較積極和快捷。

 ?、劭梢岳贸邪痰氖┕ぜ夹g(shù)專家,幫助改進或彌補設計中的不足。

  ④業主可以根據自身力量和需要,較深入地介入和控制工程施工和管理。

  ⑤也可以通過確定最大保證價格約束工程成本不超過某一限值,從而轉移一部分風險。


  96.若承包商未按合同要求實施工程,關于業主向承包商索賠的說法,正確的有( )。

  A.未按合同條件要求,無故不向分包人付款,業主無權進行索賠

  B.質量不滿足要求,業主另找公司完成的,只可向承包商索賠成本

  C.工程進度太慢,要求承包商趕工時,可索賠業主方工程師的加班費

  D.合同工期已到而工程仍未完工,可索賠誤期損害賠償費

  E.未按合同要求辦理保險,業主可前去辦理并索賠相應的費用


  【參考答案】CDE

  【考點來源】1Z206061索賠依據

  【解析】承包商未按合同要求實施工程,發生下列損害業主權益或違約的情況時,業主可索賠妻用和(或)利潤:

  (1)工程進度太慢,要求承包商趕工時,可索賠工程師的加班費。C正確。

  (2)合同工期已到而工程仍未完工,可索賠誤期損害賠償費。D正確。

  (3)質量不滿足合同要求,如不按照工程師的指示拆除不合格工程和材料,不進行返工或不按照工程師的指示在缺陷責任期內修復缺陷,則業主可找另一家公司完成此類工作,并向承包商索賠成本及利潤。B錯誤。

  (4)質量不滿足合同要求,工程被拒絕接收,在承包商自費修復后,業主可索賠重新檢驗費。

  (5)未按合同要求辦理保險,業主可前去辦理并扣除或索賠相應的費用。E正確。

  (6)由于合同變更或其他原因造成工程施工的性質、范圍或進度計劃等方面發生變化,承包商未按合同要求去及時辦理保險,由此造成的損失或損害可向承包商索賠。

  (7)未按合同要求釆取合理措施,造成運輸?shù)缆窐蛄旱鹊钠茐摹?/strong>

  (8)未按合同條件要求,無故不向分包商付款,A錯誤。

  (9)嚴重違背合同(如工程進度一拖再拖,質量經常不合格等),工程師一再警告而沒有明顯改進時,業主可沒收履約保函。


  97.下列工程質量事故發生的原因中,屬于技術原因的有( )。

  A.測設備管理不善造成儀器失準

  B.結構設計方案不正確

  C.檢驗檢查制度不嚴密

  D.監理人員旁站檢驗不到位

  E.施工操作人員施工工藝錯誤


  【參考答案】BE

  【考點來源】1Z204052 施工質量事故的預防

  【解析】技術原因:指引發質量事故是由于在項目勘察、設計、施工中技術上的失誤。例如,地質勘察過于疏略,對水文地質情況判斷錯誤,致使地基基礎設計采用不正確的方案;結構設計方案不正確,計算失誤,構造設計不符合規范要求;施工管理及實際操作人員的技術素質差,采用了不合適的施工方法或施工工藝等。這些技術上的失誤是造成質量事故的常見原因。

  A、D、C屬于管理原因。


  98.某雙代號網絡計劃如下圖(時間單位天),其關鍵工作有( )。




  A.工作3-5

  B.工作1-4

  C.工作5-9

  D.工作7-10

  E.工作8-11


  【參考答案】AC

  【考點來源】1Z203032 工程網絡計劃的編制方法

  【解析】經計算,總工期為15天,其關鍵線路為:1-3-5-9-10-11,故正確答案為AC。


  99.下列項目進度控制的措施中,與工程設計技術有關的措施有( )。

  A.組織工程設計方案的評審與選用

  B.分析施工組織設計對進度的影響

  C.尋求設計變更加快施工進度的可能

  D.重視信息技術在進度控制中的應用

  E.改變施工機械設計,提高機械效率


  【參考答案】ACE

  【考點來源】1Z203044項目進度控制的技術措施

  【解析】項目進度控制的技術措施:

  建設工程項目進庋控制的技術措施涉及對實現進度目標有利的設計技術和施工技術的選用。不同的設計理念、設計技術路線、設計方案會對工程進度產生不同的影響,在設計工作的前期,特別是在設計方案評審和選用時,應對設計技術與工程進度的關系作分析比較。在工程進度受阻時,應分析是否存在設計技術的影響因素,為實現進度目標有無設計變更的可能性。施工方案對工程進度有直接的影響,在決策其是否選用時,不僅應分析技術的先進性和經濟合理性,還應考慮其對進度的影響。在工程進度受阻時,應分析是香存在施工技術的影響因素,為實現進度目標有無改變施工技術、施工方法和施工機械的可能性。


  100.對某模板工程進行抽樣檢查,發現在表面平整度、截面尺寸、平面水平度、垂直度和標高等方面存在質量問題。按照排列圖法進行統計分析,上述質量問題累計頻率依次為41%、79%、89%、98%和100%,需要進行重點管理的A類問題有( )。

  A.平面水平度

  B.垂直度

  C.標高

  D.表面平整度

  E.截面尺寸


  【參考答案】DE

  【考點來源】1Z204063 排列圖法的應用

  【解析】累計頻率0-80%定為A類問題,即主要問題,進行重點管理;將累計頻率在80%-90%區間的問題定為B類問題,即次要問題,作為次重點管理;將其余累計頻率在90%-100%區間的問題定為C類問題,即一般問題,按照常規適當加強管理。


  搶跑新考季!大立教育2022年一級建造師課程火熱招生中!大立教育根據多年成功輔導經驗,從學員實際需求出發,結合一級建造師考試命題規律、重點、難點,融入先進的教學理念,針對不同學員開設精品套餐班、豪華套餐班、至尊套餐班、無憂全程班、脫產集訓班及魔鬼訓練營,考生可以根據自身的工作時間和學習需求進行選擇。想要獲悉更多課程教學信息,可以點擊了解詳情>>

班型課程

  • 系統暢學套餐班
  • 全程無憂護航班
  • 全程金鉆護航班
  • vip尊享集訓營
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
1000元
網授800元
面授/直播
3980元
網授3280元
課程導學
夯實細講
真題解析
精粹強化
深度精講
模考解析
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《歷年真題及答案解析》
《??季砑按鸢附馕觥?/td>
立即報名
法律法規
項目管理
建筑實務 面授/直播
1200元
網授1000元
機電實務
市政實務
公路實務
水利實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2000元
網授1800元
面授/直播
7800元
網授6800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
??冀馕?/td>
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
2500元
網授2200元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
2800元
網授2400元
面授/直播
11800元
網授9800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
??冀馕?/td>
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《模考卷及答案解析》
《臨考密押資料--點睛資料》
立即報名
法律法規
項目管理
建筑實務 面授/直播
3800元
網授2800元
機電實務
市政實務
公路實務
水利實務
鐵路實務
通廣實務
礦業實務
科目 單科費用 全科費用 包含版塊 配套資料 報名入口
工程經濟 面授/直播
5000元
網授4000元
面授/直播
19800元
網授15800元
課程導學
夯實細講
真題解析
精粹強化
深度精講
沖刺串講
Y題分析
??冀馕?br />脫產集訓
《新學員學習手冊》
《學習規劃建議書》
《內部配套標準講義》
《學霸筆記-章節題》
《高分攻略》
《名師寶典·實務專項》
--建筑《題寶庫》
--機電《看圖實操》
--市政《風火輪·130問》
--公路《通關寶典》
《巔峰沖刺試卷》
《歷年真題及答案解析》
《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》
【集訓班專屬資料】
立即報名
法律法規
項目管理
建筑實務 面授/直播
7000元
網授5600元
機電實務
公路實務
市政實務
大立教育建工培訓
