2020年廣東、浙江、河北、內蒙古二級建造師考試時間為12月5日-12月6日,為幫助考生考后及時估分對答案,大立教育為大家整理了2020年二級建造師《市政實務》考試真題及答案解析??忌商崆笆詹乇卷?,屆時,大立教育會及時更新相關信息。
1關于改性瀝青混合料壓實成型的說法,正確的是()。
A初壓開始溫度不低于150℃,碾壓終了的表面溫度不低于90℃
B碾壓時壓路機的方向輪面向攤鋪機,從路外側向中心碾壓
C宜采用輪胎壓路機碾壓
D在超高路段由高向低碾壓,在坡道上從低處向高處碾壓
【參考答案-】A
2道路面層的水泥混凝土配合比設計除滿足經濟性、工作性、耐久性外,還需
要滿足的指標有()。
A抗壓強度
B抗拉強度
C抗彎拉強度
D抗彎拉應變
【參考答案】
3.下列稀漿封層質量驗收項目中,屬于主控項目的是()。
A表觀質量
B橫向接縫
C邊線質量
D抗滑性能
【參考答案】D
4關于支架立柱安裝的說法,錯誤的是()。
A支架立柱應落在有足夠承載力的地基上
B立柱底端可直接放置于硬質黏土層上
C在凍脹地區冬期施工時應采取防止凍脹措施
D多層支架的上下層立柱的中心線對齊
【參考答案】B
5.測定混凝土抗壓強度時應以邊長()mm的立方體標準試件為準
A.100
B.150
C.200
D.250
【參考答案-】B
6關于灌注水下混凝土的導管,正確的說法是()。
A.導管每節長宜為5m
B導管接頭采用法蘭盤加錐形活套
C.軸線偏差不宜超過孔深的2%
D試壓的壓力宜為孔底靜水壓力的0.5倍
【參考答案-】B
7關于箱涵頂進施工的說法,正確的是(。
A列車運行間隙,可進行頂進作業
B.慢速列車通過時,可進行挖土作業
C采用機械挖土,每次開挖進尺1.0~1.5m
D兩側挖土應欠挖200mm后再切土頂進
【參考答案-】A
8地鐵車站施工中,具有施工作業面多、速度快、工期短等優點的是()
A蓋挖法
B新奧法
C淺埋暗挖法
D明挖法
參考答案】
9適用于中砂以上砂性土的注漿方法是()。
A劈裂注漿
B壓密注漿
C電動化學注漿
D滲透注漿
【參考答案-】D
10樁間采用槽榫接合方式,接縫效果較好,使用最多的一種鋼筋混凝士板樁
截面形式為()
A矩形
B.T形
C工字形
D.口字形
【參考答案-】A
11.下列污水處理方法中,屬于利用微生物代謝作用去除有機物質的是()
A高錳酸鉀氧化法
B混凝法
C生物處理法
D離心分離法
【參考答案-】C
12在沉井施工中,水下混凝土封底,正確的說法是()。
A澆筑順序應從高處開始,逐漸向周圍擴大
B井內有隔墻時,分倉對稱澆筑
C混凝土澆筑結束后,方可將井內水抽除
D最終澆筑成的混凝土面與設計高程齊平
【參考答案-】B
13在管道開槽施工中,槽底開挖寬度的正確說法是()。
A管道外徑增大,管道一側的工作面寬度一定增大
B.同管徑下,柔性接口比剛性接口所需工作面寬度小
C化學建材管道比混凝土管道工作面寬
D溝槽土質越好槽底開挖寬度越小
【參考答案】B
14在管道全斷面修復方法中,能解決支管連接問題的是()
A內襯法
B纏繞法
C.噴涂法
D改進內襯法
【參考答案】C
15燃氣管網中,安裝在最高點和每個閥門之前,用來排放管道內部空氣或燃
氣的裝置稱為()。
A補償器
B放散管
C排水器
D調壓器
【參考答案-】B
16安裝后需進行管道吹掃、強度實驗和嚴密性試驗的是管道
A.供熱
B供水
C燃氣
D排水
【參考答案-】C
17關于膨潤土墊鋪設質量控制要點的說法,正確的是()。
A鋪設的膨潤土墊搭接寬度控制在50±5mm之內
B根據填埋區基底設計坡向,盡量采用順坡反向搭接
C鋪設膨潤土墊前,要對基底進行修整和檢驗
D鋪設時,盡量采用十字搭接,避免出現品字形分布
【參考答案-】C
18.4個高程點的距離分別為1km、2km、3km水準點測量結果誤差一般采
用()平差。
A結點平差法
B等權代替法
C圖解平差法
D估算法
【參考答案-】B
19關于施工前期準備工作“三通一平”的說法,正確的是()。
A.網通、路通、水通、場地平整
B電通,路通、氣通、場地平整
C水通、網通、氣通、場地平整
D電通、水通、路通、場地平整
【參考答案-】D
20混凝土預制樁吊環必須使用未經冷拉的()級熱軋鋼筋制作。
A. HPB300
B. HRB400
C.HRB500
D.HRBF400
【參考答案-】A
21關于路基處理方法的說法,錯誤的有()。
A重錘夯實法適用于飽和黏性土
B換填法適用于暗溝、暗塘等軟弱土的淺層處理
C真空預壓法適用于滲透性極低的泥炭土
D振沖擠密法適用于處理松砂、粉土、雜填土及濕陷性黃土
E.振沖置換法適用于不排水剪切強度Cu<20kpa的軟弱土
【參考答案-】ACE
22關于粘層油噴灑部位的說法,正確的有()。
A瀝青混合料上面層與下面層之間
B瀝青混合料下面層與基層之間
C水泥混凝土路面與加鋪瀝青混合料層之間
D瀝青穩定碎石基層與加鋪瀝青混合料層之間
E既有檢查井等構筑物與瀝青混合料層之間
【參考答案-】ACDE
23關于橋面防水基層處理劑涂刷的說法,正確的是()。
A涂刷應先從橋面中央大面積進行
B涂刷應優先從下坡段大面積進行
C涂刷應優先從上坡段大面積進行
D應先行涂刷橋面排水口周邊范圍
E應先行涂刷橋面轉角處周邊范圍
【參考答案】DE
24基坑內地基加固主要起()作用
A止水
B提高土體強度
C減少圍護結構承受主動土壓力
D減少圍護結構位移
E防止基坑底隆起
【參考答案-】BDE
25聚乙烯燃氣管道相比鋼管的優點有()。
A耐腐蝕
B承壓能力高
C造價低
D不易老化
E氣密性好
【參考答案-】ACE
26在專項方案編制時,需要確定驗收要求的有()。
A驗收標準
B驗收程序
C驗收內容
D驗收人員
E驗收日期
【參考答案】ABCD
27勞務企業需向總包方提供的勞務管理文件中,包括勞務人員的()
A勞動合同
B健康證
C工資發放表
D社保繳費名單
E考勤表
【參考答案-】ACD
28關于大體積混凝土貫穿裂縫的說法,正確的有()。
A由混凝土表面裂縫發展形成
B對混凝土強度影響較大
C對結構整體性影響較大
D對結構穩定性影響較大
E對結構危害性較大
【參考答案-】ACDE
29.AC-20瀝青混凝土適宜的面層層位為()。
A二層式面層的上面層
B二層式面層的下面層
C.三層式面層的上面層
D三層式面層的中面層
E三層式面層的下面層
【參考答案-】BD
30城市給水廠試運行時,對單機試車的要求有()。
A空車試運行不少于2h
B記錄運行數據
C整理分析技術經濟資料
D自動控制系統的信號元件及元件動作正常
E各執行機構運作調試完畢,動作反應正確
【參考答案-】ABDE
案例(一)
背景資料
某單位承建一條水泥混凝土道路工程,道路全長1.2km凝土標號C30項目部編制了混凝土道路路面澆筑方案方案中對各個施工環節做了細致的部。在道路基層驗收合格后水泥混凝土道路面層施工前項目部把混凝土道路面層澆筑的工藝流程對施工班組做了詳細的交如下安裝模板裝設拉桿與傳力桿一混凝土拌和與①一混凝土攤鋪與混凝土養護及接縫施工其中特別對脹節點部位的技術交底如圖1所示。在混凝土道路面層澆筑時天氣發生變化,為了保證工程質量項目部緊急啟動雨季突擊施工預案,在混凝土道路面層澆筑現場搭設臨時雨棚工序銜接緊密,班長在緊張的工作安排中疏漏了一些澆筑工序細節凝土道路面層筑完成后,養護了數天,氣均為25℃±2℃左右當監理提出切縫工作的質疑時,項目部將同條件養護的混凝土試塊做了壓數據顯示已達設計強度的80%。項目部抓緊安排了混凝土道路面層切縫灌縫工作灌材料采用聚氨酯,高度稍低于混凝土道路面板頂部2mm為保證工完料凈場清文明施工,工人配合翻斗車直接上路進行現場廢棄物清運工作。
【問題】
1在混凝土面層澆筑工藝流程中,請指出拉桿傳力桿采用的鋼筋類型補充①、②施工工的名稱指出圖1中拉桿的哪一端為固定端
【參考答案】拉桿采用螺紋鋼筋傳力桿采用光圓鋼航①:運輸振搗A端為固定端
2為保證水泥凝土面層的雨季施工質量請補充混凝土澆筑時所疏漏的工字細節
參考答案】應勒測粗細集料的含水率,適時調整加水量昗證配合比準確性嚴格掌握配合比。及時澆筑、振動、抹面成里、養護
3請指出混桿面層切縫灌縫時的不當之處,并改正
【參考答案】(1)切縫時的不當之處:混凝土強度達到設計強度80%時切縫正確做法:切縫宜在水泥混土強度達到設計強度25%30%時進行(2)灌縫高度稍低于混凝土道路面板頂部2mm正確做法:常溫施工時灌縫材料宜與板面平
4.當混凝土強度達設計強度80%時能香滿定翻斗車上路開展運輸工作說明理由
【參考答案】不能混凝土完全達到設計彎拉強度后,方可開放交通
案例(三)
背景資料
項目部承建郊外新區一項鋼筋混凝土排水箱涵工程,全長800m,結構尺寸為3.6m (寬) x3.8m (高) ,頂板厚400mm ,側墻厚300mm,底板為厚400mm的外拓反壓抗浮底板,箱涵內底高程為-5.0m , C15混凝土墊層厚100mm,詳見圖3,地層由上而下為雜填土厚15m ,粉砂土2.0m ,粉質黏土2.8m ,粉細砂0.8m,細砂2m ,地下水位于標高-2.5m處。
事件一:箱涵的溝槽施工采用放坡明挖法,邊坡依據工程地質情況設計為1:1.5,基底寬度6m,項目部考慮在溝槽西側用于鋼筋和混凝土運輸,擬將降水井設置在東側坡頂2m外,管井間距為8m,溝槽開挖和降水專項施工方案已組織專家論證,專家指出降水方案存在降水井布局不合理、缺少溝槽降排水防護措施等問題,項目部按專家建議對專項施工方案做了修改。
事件二:項目部制定的每段20m箱涵施工流程為:溝槽開坑一坑底整平一墊層施工一鋼筋綁扎一架設模板一澆筑混凝土一回填。
事件三:項目部對①土方、渣土運輸?shù)能囕v;②現場出入口處和社會交通路線; ③施工現場主要道路、料場、生活辦公區;@裸露的場地和集中堆放的土方制定了具體的揚塵污染防治措施。
問題
1、依據工程背景資料計算溝槽底設計高程。
【參考答案】
溝槽底設計高=-底板-層厚=-5.0-0.4-0.1=5.5m
2.事件一中,項目部應如何修改專家指出的問題?
【參考答案】 (1)采用雙排多級井點降水;(2)井點間距宜為0.8~2.0m.
(3)溝槽周邊進行有效防護(擋雨墻) ,設置明顯警示標志。(4)設置槽底集水明排設施(集水井、排水溝)。
3.事件二中溝槽回填的質量驗收主控項目有哪些?
【參考答案】主控項目: (1)回填土的土質、含水率符合要求。(2)回填宜分層、水平機械壓實,壓實后的厚度應根據壓實機械確定且不應大于0.3m ;
結構兩側應水平、對稱同時填壓;分段回填接搓處,已填土坡應挖臺階,其寬度不應小于1.0m ,高度不應大于0.5m。 (3)碾壓密實度符合規定。
4寫出事件三中對裸露的場地和集中堆放土方的具體防治措施【參考答案】應采取覆蓋、固化、綠化、灑水降塵措施。
案例(四)
背景資料

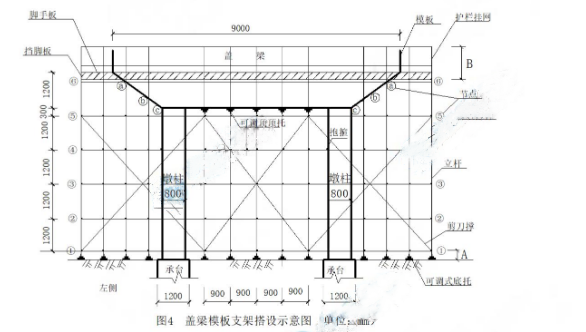

某公司承建一項城市橋梁工程,設計為雙幅分離式四車道,下部結構為墩柱式橋墩,上部結構為簡支梁。該橋蓋梁采取支架法施工,項目部編制了蓋梁支架模板搭設安裝專項方案。包括如下內容:采用盤扣式鋼管滿堂支架;對支架強度進行計算,考慮了模板荷載,支架自重和蓋梁鋼筋混凝土的自重;核定地基承載力;對支架搭設范圍的地面進行平整預壓后搭設支架。蓋梁模板支架搭設示意圖如圖4.
架子工未完成全部斜掌搭設被工長查出要求補齊?,F(xiàn)場支架模板完成后,項目部擬立即開始混凝土澆筑,被監理叫停下達了暫停施工通知,并提出整改要求。
【問題】
1寫出支架設計中除強度外還應驗算的內容。
【參考答案】剛度、抗傾覆穩定性
2補充支架強度計算時還應考慮的荷載。
【參考答案】 (1)施工人員及施工材料機具等行走運輸或堆放的荷載(2)振搗混凝土?xí)r的荷載
(3)其他荷載,比如風雪荷載、冬期施工保溫設施荷載等。
3、指出支架搭設過程中存在的問題。
【參考答案】 (1)支架搭設完末進行預壓。
(2)未設置水平安全網。
(3)缺少斜撐。
(4)未設置防傾覆設施。
(5)支架地基無排水設施。
4、指出圖中A.B的數值。
【參考答案】 A-550mm , B-1500mm
5、寫出示意圖左側支架需要補充兩根斜撐兩端的對應節點編號。
【參考答案】 ⑤-a, ④-b
大立教育一直致力于幫助廣大二級建造師考生輕輕松松順利通過考試,如果你對自己的自制力和意志力沒有信心的話,也可以報名參加大立教育2021年二級建造師的輔導課程,有經驗豐富的業內權威名師為你指明方向,掃除學習障礙,并且有全國考生和你一起學習,一起努力,一起為夢想全力以赴!>>點此咨詢詳情
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授:399元 | 網授:980元 | 課程導學 夯實細講(無水利實務)真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 600元 面授/直播: 800元 |
網授/直播: 1980元 面授/直播: 2380元 |
課程導學 夯實細講(無水利實務)深度精講 ??冀馕?br/>真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《歷年真題及答案解析》 《模考卷及答案解析》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 800元 面授/直播: 1200元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 1000元 面授/直播: 1200元 |
網授: 2800元 面授/直播: 3800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 ??冀馕?br />真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《學霸筆記-口袋書》 《歷年真題及答案解析》 《??季砑按鸢附馕觥?br />《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 1200元 面授/直播: 1500元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 網授: 2000元 面授/直播: 2500元 |
網授: 5600元 面授/直播: 6800元 |
課程導學 夯實細講(無水利實務)深度精講 精粹強化 沖刺串講 Y題分析 ??冀馕?br />真題解析 |
《新學員學習手冊》 《學習規劃建議書》 《內部配套標準講義》 《學霸筆記-章節題》 《學霸筆記-口袋書》 《歷年真題及答案解析》 《模考卷及答案解析》 《臨考密押資料--點睛資料》 |
立即報名 |
施工管理 | |||||
建筑實務 | 網授: 2500元 面授/直播: 3000元 |
||||
機電實務 | |||||
市政實務 | |||||
公路實務 | |||||
水利實務 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
法律法規 | 直播:1580元 | 直播:4600元 | 重點干貨提煉 直播課程 “1+2”臨考專題突破 考點預測、難點專攻 |
密訓班內部定制資料 《密訓講義及核心考點匯總》 大立智能題庫 |
立即報名 |
施工管理 | |||||
建筑實務 | |||||
機電實務 | |||||
市政實務 |
